Ошибки при установке окон
Установка современных окон — пластиковых, деревянных или алюминиевых — должна следовать определенным правилам. Однако факты показывают, что многие команды по установке окон либо не знают элементарных правил, либо намеренно их нарушают ради экономии денег и времени. Поэтому рекомендуется тщательно контролировать процесс установки окон, особенно если задачу выполняют недостаточно известные организации или частные лица.
Обычно монтажники торопятся, и пытаются «спихнуть» заказчику установленное окно. При этом окно действительно находится на своем месте, и к тому же в работоспособном состоянии. Но, как правило, оно закреплено без учета правил относительно глубины проема, мест закрепления и расположения опорных колодок, с
оставленными где попало временными клиньями, с пошатывающимся на точечной задувке пеной подоконниками, и возможно сквозными щелями в монтажном шве, не говоря уже о наличии гидро и пароизоляции этого шва. Все это приводит через год- другой к аннулированию преимуществ современных сложных пластиковых и других окон, или даже к выходу из строя дорогостоящего изделия.
Одним из самых серьезных нарушений является неправильная заделка оконного шва – зазора между окном и откосами.
Согласно действующему строительному нормативу – ГОСТ 30971-2002 «Швы монтажные узлов примыкания оконных блоков к стеновым проемам. Общие технические условия» заделка этого зазора должна обеспечивать как влаго так и тепло изоляцию помещения.

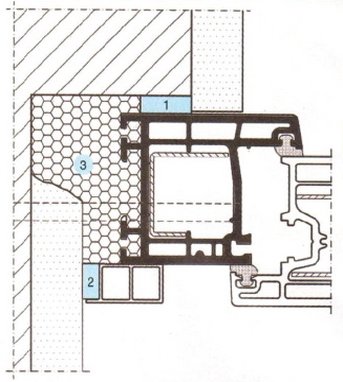

Если не вдаваться в сложные технические подробности о прочности, паропроницаемости и прочие технические характеристики для шва, обусловленные ГОСТом, то можно сказать что монтажный шов должен быть сформирован из трех слоев различающихся по своим качествам.
- Первый наружный слой.Должен быть водонепроницаемым и паропроницаемым в одну сторону. Он должен предотвращать попадание влаги снаружи в оконный зазор и быть способным отводить влагу из нутрии зазора наружу.
- Второй центральный слой.
Самый объемный. Должен обеспечивать теплоизоляцию и звукоизоляцию помещения.
- Третий внутренний слой.
Должен быть пароизоляционным. Он препятствует проникновению влажности в средний слой из нутрии помещения.
Нужно отметить, что подобная конструкция шва обуславливается тем, что влага является одновременно как разрушителем, так и теплопроводником. Что бы изолировать основной самый широкий центральный слой монтажного шва, по его сторонам нужны дополнительные слои с гидроизоляционными характеристиками.
ГОСТом предусматривается заполнение центрального слоя монтажной пеной, которая имеет отличные тепло из звуко изоляционные, и связующие свойства. Конечно, если только она не будет подвергаться воздействию влаги, из-за которой она разрушается и перестает выполнять свои функции.
Для изоляции среднего слоя, в качестве наружного и внутреннего слоев предусматривается применение паропроницаемой соморасширяющейся ленты – сокращенно ПСУЛ.
Во время выполнения монтажа эта лента должна устанавливаться в зазоры в сжатом состоянии. Она имеют самоклеющийся слой, поэтому трудностей с ее установкой не возникает. Лента должна устанавливаться с припуском не менее 1 см в каждую сторону.
Ленту можно закрепить и на откос на расстоянии 3-5 мм от места будущего расположения рамы. Единственное, стены в этом случае должны иметь весьма ровную поверхность, что в общем-то редкость.
Создание изломов на сплошной ленте не допустимо. Ее можно лишь плавно изгибать по контуру арочного окна.
Установленная в шов лента не красится и не зашпаклевывается, во избежание нарушений ее функций.
Второе по распространенности нарушение заключается в неправильном размещении опорных колодок, из-за чего оконный профиль перекашивается. Колодки допустимо устанавливать только напротив импостов окна.
Также часто в шве забывают временные распорные клинья, обычно деревянные, что ведет также к неправильному перераспределению нагрузок в оконной системе и к нарушению герметичности шва.
Теперь рассмотрим, как же должна выполняться замена окна в здании.
- Замена окна начинается с замера, который проводят специалисты компании-установщика. Во время замера исполнители согласовывают с заказчиком все нюнсы связанные с установкой окна, — марку стеклопакета, наличие дополнительных опций в фурнитуре, размеры подоконника и отлива. Замерщики должны снять замеры окна с учетом равенства диагоналей (кривизны углов) и зазоров 15 – 20 мм по периметру окна (а также с учетом нижнего подоконного профиля), и оставить заказчику заверенную копию полученных размеров.
- Демонтаж старых окон – также весьма важный процесс. Если его сделать аккуратно, а не только «балдичкой», то будет и минимальное повреждение откосов, что минимизирует работу при установке новых окон. К тому же заказчику останутся стекла от старых окон, которые можно использовать где ни будь во вспомогательных постройках – теплцах, на даче и т.п.
- После замера по прошествии двух-трех недель к заказчику на дом доставят вновь изготовленное окно.
- При установке окно рекомендуется размещать не ближе десяти сантиметров от наружной плоскости стены. А если стена состоит с нескольких слоев с наличием утепления между ними, то окно устанавливается только в теплом слое.

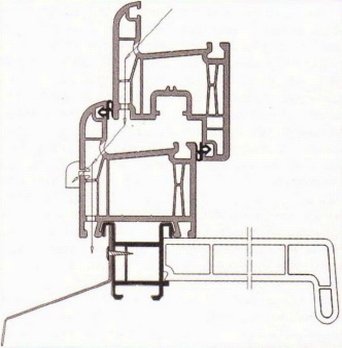

- Установка начинается с того, что освобожденную от створок и глухих стеклопакетов раму выставляют в оконном проеме на несущие колодки с использованием отвесов и водяного уровня. Раму расклинивают в ее нужном положении с помощью распорных колодок и дополнительных временных клиньев. Несущие колодки устанавливаются в местах расположения импостов. Колодки можно применять только лишь из теплоизоляционного материала не подверженного гниению и коррозии.
- После повторной проверки положения, оконную раму крепят к стенам с помощью анкерных планок и дюбелей. Расположение анкерных планок обусловлено такими параметрами:
расстояние между планками – не более 0,7 м.
расстояние от планки до импоста и угла – в пределах 0,15 – 0,18 м.
- Рама с нижней стороны закрепляется на подставочный (подоконный) профиль с помощью саморезов.
- После закрепления рамы, дополнительные клинья удаляются, а монтажный зазор по периметру задувается утеплительным слоем – монтажной пеной.
- Устанавливается подоконник. При его установке рекомендуется применять также опорные колодки. При этом по всей линии контакта подоконника с рамой наносится полоска силикона, подоконник заводится под раму к подрамному профилю, выставляется на колодках, а затем пустое пространство под подоконником задувается монтажной пеной. Оставшиеся зазоры под подоконником штукатурятся.
- Снаружи здания к подоконному профилю на саморезах крепится отлив. Предварительно между отливом и оконным профилем устанавливается уплотнительная лента.
Собственно окно установлено. Теперь остается установить на место стеклопакеты, закрепить их штапиками (каждый ставится на свое место), навесить створки, подрегулировать фурнитуру, а после высыхания пены – сделать внутренний слой монтажного шва.
Обычно для полного высыхания пены необходимо 24 часа, в течении которых создавать вибрации на окне (открывать створки) крайне нежелательно. Поэтому заделка внутреннего слоя в зазоре между стеной и окном автоматически переносится на следующие сутки.
Излишки пены после ее высыхания обрезаются. В зазор вставляется пароизоляционный материал, при этом его укладка ведется максимально плотно, без пропусков и оставления пустот.
Похожие статьи
-
Установка пластиковых окон своими руками ПОШАГОВАЯ ИНСТРУКЦИЯ
Установка окон своими руками Здравствуйте, дорогие читатели! За полгода впервые получилось вырвать себе свободное время. А то от работы уже света белого… -
Установка деревянных окон, ВИДЕО. Технология монтажа деревянных оконных блоков по ГОСТУ
Установка деревянных окон − процесс несложный, но трудоемкий, требующий точности расчетов и аккуратности. Вот короткое руководство для выполнения… -
