Информирование граждан (новых потребителей газа) о процедуре подключения к газораспределительным сетям. В соответствии с «Правилами технологического присоединения капитальных строений к газораспределительным сетям», утвержденными Постановлением Правительства Российской Федерации от 30.12.2013 года.

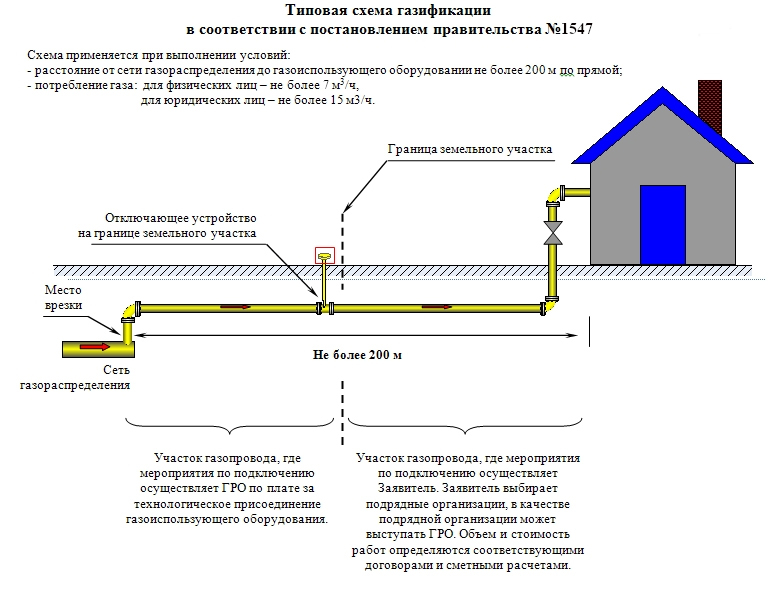

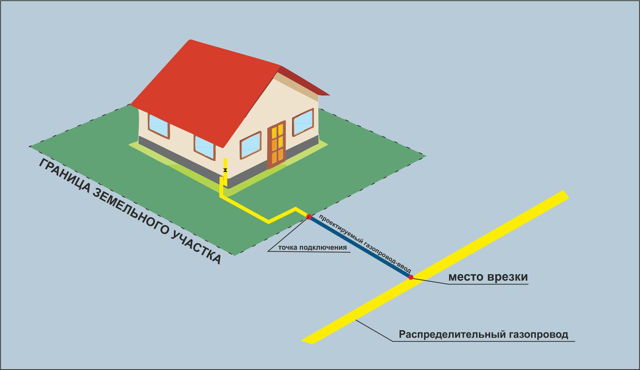

От заявки — до врезки. Этапы процесса

В соответствии с «Правилами подключения (технологического присоединения) объектов капитального строительства к сетям газораспределения», утвержденных Постановлением правительства Российской Федерации от 30.12.2013 г. №1314 подключение объектов заявителя к сетям газораспределения осуществляется в следующем порядке:

Этап № 1 Определение технической возможности подключения и заключение договора на технологическое присоединение

1.1.            Направление заявителем исполнителю (газораспределительной организации – далее ГРО) запроса о предоставлении технических условий на подключение (технологическое присоединение) объектов капитального строительства к сетям газораспределения или заявки о заключении договора о подключении (технологическом присоединении) объектов капитального строительства к сети газораспределения. Заявитель, не располагающий сведениями об организации, выдающей технические условия, обращается в орган местного самоуправления с запросом об организации, выдающей технические условия, который в течение 5 рабочих дней со дня получения запроса об организации, выдающей технические условия, обязан предоставить сведения о соответствующей организации с указанием ее наименования и местонахождения.

1.2.            В заявке о подключении (технологическом присоединении), направляемой исполнителю (ГРО) заявителем, указываются следующие сведения:

a) реквизиты заявителя включая почтовый адрес и иные способы обмена информацией — телефоны, факс, адрес электронной почты);

б) наименование и местонахождение объекта;

в) характер потребления газа;

г) сроки проектирования, строительства и поэтапного введения в эксплуатацию объекта;

д) номер и дата выдачи технических условий, полученных ранее заявителем (в случае если заявителю ранее предоставлялись технические условия), срок действия которых на момент подачи заявки о подключении (технологическом присоединении) не истек.

Также к заявке должны быть в обязательном порядке приложены следующие документы:

а)                  Копия документа удостоверяющего личность (паспорт и т.п.)

б)                 ситуационный план;

в)                 топографическая карта участка в масштабе 1:500 (не прилагается, если заказчик — физическое лицо – владелец индивидуального жилого строения);

г)                  копия документа, подтверждающего право собственности или иное предусмотренное законом основание на объект капитального строительства и (или) земельный участок, на котором расположены (будут располагаться) объекты капитального строительства заявителя.

д)                 доверенность или иные документы, подтверждающие полномочия представителя заявителя (в случае если заявка о подключении (технологическом присоединении) подается представителем заявителя);

Получение разрешения на газификацию

е)                 расчет максимального часового расхода газа (не прилагается, если планируемый максимальный часовой расход газа не более 5 куб. метров);

1.3.            Определение исполнителем (ГРО) технической возможности подключения объекта капитального строительства в соответствии с техническими возможностями сетей газораспределения и характеристиками самого объекта. В случае положительного решения ГРО подготавливает либо технические условия либо проект договора о подключении (технологическом присоединении) объекта капитального строительства к сетям газораспределения (далее – договор о подключении) и направляет его заявителю.

1.4.          Оплата заявителем стоимости работ в соответствии с условиями договора. Стоимость работ по подключению зависит от протяженности сетей газораспределения строительство, которых необходимо для подключения объекта заявителя, а также планируемого часового расхода природного газа и рассчитываются на основании постановлений Республиканской службы по тарифам Республики Дагестан.

1.5.          Технические условия выдаются на безоплатной основе.

Этап № 2 Выполнение заявителем и исполнителем (ГРО) технических условий

2.1.          Исполнитель (ГРО) на основании технических условий и договора о подключении:

а)                 разрабатывает проектно-сметную документацию на создание сети газораспределения от точки подключения до границ земельного участка заявителя;

б)                выполняет строительно-монтажные работы с осуществлением строительного контроля и подготовкой исполнительно-технической документации;

в)                на основании уведомления заявителя осуществляет мониторинг исполнения технических условий при создании сетей газопотребления внутри границ земельного участка и объекта капитального строительства заявителя;

2.2.          Заявитель на основании технических условий и договора о подключении:

а)                 разрабатывает проектно-сметную документацию на создание сети газопотребления внутри границ земельного участка и объекта капитального строительства;

б)                выполняет строительно-монтажные работы с осуществлением строительного контроля и подготовкой исполнительно-технической документации;

в)                уведомляет исполнителя о готовности сетей газопотребления к подключению (технологическому присоединению);

Заявитель для создания сетей газопотребления вправе обратиться в ГРО для выполнения всего комплекса работ на основании дополнительных договоров, стоимость по которым рассчитывается на основании утвержденных расценок.

Этап № 3 Документальное оформление готовности объекта капитального строительства к фактическому подключению к сетям газораспределения

В случае исполнения обязательств исполнителем и заявителем в полном объеме и подготовки необходимой исполнительно-технической документации производятся следующие действия:

Технологическое присоединение

3.1.          Составление акта о готовности сетей газопотребления и газоиспользующего оборудования объекта капитального строительства к подключению (технологическому присоединению);

3.2.          Заключение договора на техническое обслуживание внутридомового/внутриквартирного газового оборудования (договор ТО ВДГО);

3.3.          Заключение договора на поставку природного газа с поставщиком (ООО «Газпром межрегионгаз Махачкала»)

3.4.            Выполнить опломбировку прибора учета газа (счетчика)

Этап № 4 Осуществление фактического присоединения

На основании подготовленных документов исполнитель (ГРО) осуществляет фактическое присоединение объекта капитального строительства к сетям газораспределения и составляет акт о подключении (технологическом присоединении), который содержит информацию о разграничении имущественной принадлежности и эксплуатационной ответственности сторон. Производит первичный пуск газа ко всем газовым приборам, указанных в технических условиях.

В соответствии с действующим законодательством срок подключения заявителей первой категории с потреблением природного газа до 42 м3/час составляет не более 8 месяцев с момента подписания договора.

Для работы с населением по вопросам газоснабжения в ООО «Газпром межрегионгаз Махачкала» работает «горячая линия», звонить по номеру 8 – 800 – 200 – 98 – 04.

Сколько будет стоить провести интернет в частный дом?


Стоимость проведения интернета в частный дом может сильно варьироваться в зависимости от различных факторов, таких как:

  1. Местоположение дома: если дом находится в удаленной или труднодоступной местности, то проведение интернета может быть более дорогостоящим из-за необходимости прокладки дополнительных кабелей или использования других технологий.

  2. Выбранный провайдер: разные провайдеры могут предлагать различные тарифы и условия, которые могут существенно влиять на стоимость.

  3. Тип подключения: в зависимости от доступных вариантов подключения в вашем районе (например, ADSL, кабельное или оптическое подключение), стоимость проведения интернета может меняться.

  4. Расстояние от провайдера: чем дальше находится ваш дом от ближайшего узла связи, тем дороже может обойтись проведение интернета.

В среднем, проведение интернета в частный дом может стоить от нескольких тысяч до нескольких десятков тысяч рублей, в зависимости от всех вышеперечисленных факторов. Чтобы получить более точную оценку, рекомендуется связаться с провайдерами в вашем регионе и запросить у них подробную информацию о тарифах и условиях подключения.

Добавить комментарий
