Скорость Высыхания Цемента: Факторы, Этапы Затвердевания и Влияние
Технические характеристики использования цементного раствора предполагают, что он затвердевает при заливке в форму, опалубку или на поверхность, при условии, что смесь приготовлена согласно установленным требованиям и с соблюдением правильного соотношения структурных компонентов. Если вас интересует «сколько сохнет цемент», то это зависит от ряда факторов, включая условия окружающей среды и используемую марку цемента.
До момента, пока структурный стройматериал набирал соответствующий уровень прочности, нельзя прилагать нагрузку к его поверхности, т.к. высок риск её растрескивания и деформации. В рамках статьи будет рассмотрен каждый этап трансформации бетонной смеси, а также каждый фактор из числа тех, что влияют на этот процесс.
Условия для схватывания бетона
К факторам, влияющим на продолжительность высыхания, относятся:
- Температура. При +20+23 °C этот процесс протекает 1-3 часа, при 0 °C затягивается до 20-24 часов. Застывшая на морозе вода полностью останавливает твердение.
- Влажность. Оптимальный показатель – 65-70%. Повышается уровень влаги в воздухе путем обрызгивания поверхности, покрытием мокрой тканью или пленкой, засыпанием стяжки сырыми опилками или соломой.
- Марка цемента. Отличающиеся по плотности и другим характеристикам составы требуют разного времени для набора марочной прочности. М400 схватывается за 1,5-2 часа, М500 достаточно 1 часа.
- Соблюдение технологии заливки. Важно приготовить смесь, тщательно перемешивая компоненты в соответствии с необходимыми пропорциями и утрамбовать залитый слой.
- Уход за стяжкой при затвердевании. В этот период не рекомендуется попадание прямых солнечных лучей и сквозняков.
Введение различных добавок ускоряет процесс и повышает качественные характеристики сооружения. Самый распространенный вид – портландцемент – имеет в своем составе минеральные вещества, увеличение или уменьшение пропорций которых влияет на время твердения.
Способы воздействия на высыхание цемента
Зачастую резкое изменение погоды не позволяет закончить бетонирование в срок и обеспечить необходимые условия для получения качественного покрытия. Для таких ситуаций существуют следующие методы:
- При понижении температуры окружающего воздуха ниже допустимых пределов готовые растворы подогреваются различными способами: электричеством, паром, оборудованием тепляков и прочими. Трехкальциевая силикатная добавка при гидратации смеси повышает ее температуру.
- Необходимость закончить бетонирование при низких температурах обуславливает использование противоморозных присадок на основе солей кальция и натрия.
- Изменение состава отражается на продолжительности застывания стяжки: песок и щебень сокращают время, пористые наполнители (шлак и керамзит) продлевают процесс.
- Замедляют схватывание поверхностно-активные вещества. Например, добавление бетонита или мыльного раствора задерживает испарение воды и избавляет поверхность от пересыхания.

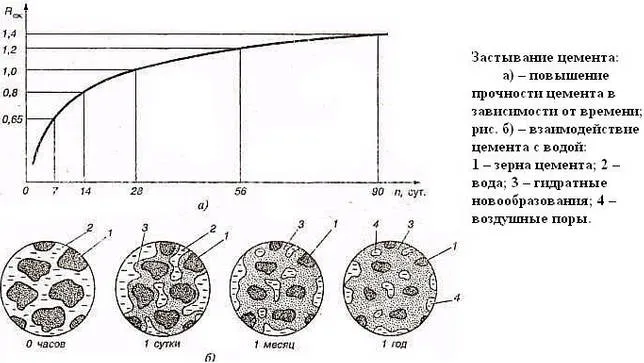

На 14 день после заливки при удовлетворительных условиях температурного режима и влажности марка М400 набирает 50 % прочности, а М500 – 75 %. Использование различных добавок позволяет регулировать сроки строительства.
Это интересно: Процесс вибрирования бетона
Сколько времени сохнет цемент в помещении и на улице
Прямая зависимость скорости схватывания от температуры дает возможность точно определить сколько сохнет раствор цемента с песком внутри и снаружи здания. В помещении воздух прогрет более равномерно, поэтому можно подсчитать время достаточно точно. Для вычисления срока затвердевания на открытом пространстве необходимо сделать замеры температуры с интервалом в несколько часов в течение суток. Благодаря факторам окружающей среды время может существенно измениться.
Разница дневных и ночных показаний могут отличаться на 10-20° C. Необходимо определить среднесуточное значение, которое и станет основным критерием при определении времени затвердевания цементного раствора на улице. При этом показатель влажности воздуха в помещении, как правило, ниже, значит процесс испарения идет активнее, особенно, если здание оборудовано системой отопления. Пересушивание смеси приведет к ухудшению качеств. Если при оштукатуривании стен это не может являться критическим дефектом, то стяжке необходима прочность, поэтому нужно защитить поверхность от пересыхания.
Этапы застывания смеси
Этот процесс нельзя сводить к примитивному испарению влаги, застывание представляет собой ступенчатую химическую реакцию. Вода служит лишь стимулирующим фактором, благодаря которому компоненты вступают во взаимодействие, данная стадия называется гидратацией. Смесь преодолевает три этапа – схватывание, затвердевание, набор прочности.
Схватывание
После соединения с водой раствор довольно быстро лишается пластичности и текучести, поэтому все, что связано с размешиванием, заливкой и первоначальной обработкой, должно быть выполнено в сжатые сроки. Работу облегчит соблюдение нескольких рекомендаций:
- преждевременное схватывание испортит всю партию материала, и чтобы его избежать, лучше готовить смесь непосредственно на объекте. Транспортировка возможна лишь в бетономешалке;
- для предотвращения преждевременного высыхания заливку, уплотнение, разравнивание выполняют без перерывов и с максимальной скоростью;
- важно избегать наслоений смеси, в этих зонах впоследствии возникнут мостики холода.
Затвердевание
Происходит кристаллизация смеси, масса обретает прочность. Здесь на то, сколько времени сохнет бетон, оказывает влияние важный фактор – при какой температуре осуществляются все манипуляции.
Набор прочности

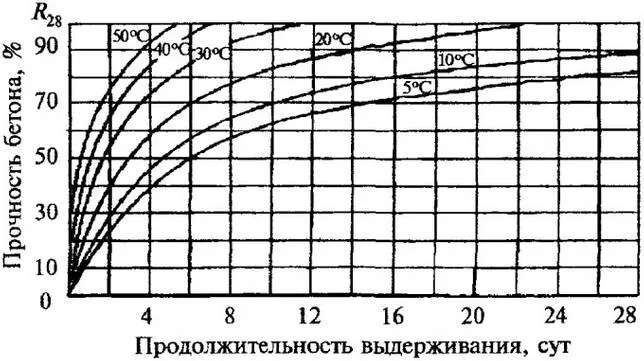

Эта стадия длится, в среднем, месяц, если окружающая температура держится не ниже 20°С. Также важно, чтобы влажность воздуха была приближена к 70%.
За какое время схватывается и сколько сохнет бетон
Зная время застывания бетона, можно заранее спланировать дальнейшие строительные процессы.
Далее речь пойдет о том, как определить время схватывания смеси, узнаем сколько времени застывает бетон. Также попробуем разобраться в сопутствующих операциях и их влиянии на правильную сушку.
Существует несколько факторов, от которых зависят качественные показатели вновь возведенной постройки:
- температура воздуха;
- атмосферная влажность;
- марка цемента;
- соблюдение технологии монтажа;
- уход за стяжкой в период высыхания.
Сколько по времени сохнет (застывает, схватывается) цемент, цементный раствор
Прочность, долговечность любой строительной конструкции зависит как от качеств основного материала, так и связующих веществ. Смеси на основе цемента не имеют заметной конкуренции в области возведения несущих конструкций при кладке кирпича, блоков, монолитном методе устройства фундаментов, стен, перекрытий.
Уникальные свойства твердения цемента, ассортимент предлагаемой продукции позволяют подобрать оптимальную марку для решения предстоящий задач. Из наиболее популярных вопросов по той теме можно отметить интерес к тому, сколько сохнет цемент и смеси на его основе. Многое зависит от состава строительного материала и условий его применения.
От чего зависит время высыхания цемента
На прочность, долговечность, соответствие заявленным характеристикам смеси влияют несколько факторов, в том числе сколько застывает цемент. Регулировать этот процесс можно двумя способами: температурой и выбором марки связующего.
Цифры в маркировке цемента означают его прочность, измеряемую в кг/см2. Чем выше это значение, тем быстрее сохнет смесь. Марку прочности указывают на упаковке. Соответственно М 200 будет сохнуть дольше чем М 400.
Немаловажным фактором для определения — сколько сохнет цементный раствор, становится температура. Оптимальным значением для этой операции является диапазон 15-25° C. При более низкой температуре время существенно увеличивается. Значения выше 30° C тоже не очень благоприятно влияют на качество застывающей смеси. Необходимо применять дополнительные меры по предотвращению преждевременного высыхания и контролю над происходящим процессом.
Самое быстрое и качественное затвердение бетона происходит при применении технологии, использующейся на предприятиях по выпуску ЖБИ. Сколько времени застывает цемент при формировании, например, плит перекрытия? Через 12-18 часов бетон набирает 90% от заявленной прочности.
Такая скорость высыхания возможна только на специальном оборудовании, которое обеспечивает герметизацию изделия, нужную температуру, указанную марку прочности и некоторые другие условия.
Точная дозировка состава, вибрационная обработка, прогрев изделия паром, исключение потерь влаги — непременные условия изготовления изделий ЖБИ.
Добиться таких показателей на строительной площадке невозможно. Поэтому точно знать сколько времени застывает цемент в обычных условия можно на упаковке продукции. Там указаны рекомендуемые пропорции, температурный режим и срок затвердевания смеси.
Производитель может вводить присадки в состав для получения специальных качеств, поэтому точное время может несколько отличаться даже у одинаковых марок цемента. Нужно знать основной принцип — сколько сохнет обычный цемент в стандартных условиях. 28 суток считается необходимым минимум для достижения эксплуатационных качеств смеси.
Полезные советы
Обязательно постарайтесь создать оптимальные условия для высыхания. Их несоблюдение грозит образованием трещин и прогибов. Портиться будет не только сама стяжка, но и уложенное напольное покрытие. Перед укладкой финишного покрытия убедитесь в готовности стяжки. Нелишним будет проверить ее качество.
Начинать работы лучше всего в конце весны, начале лета.
Если вы делаете ремонт осенью, внимательно следите за долгосрочным прогнозом погоды и правильно рассчитывайте время. Стяжка должна успеть высохнуть до того, как температура опустится ниже отметки 5 градусов С. Можно дополнить состав специальными наполнителями, повышающими его устойчивость к низким температурам. Правильное устройство стяжки – залог надежного и качественного ремонта. Соблюдайте точность всех технологических процессов.
В следующем видео вы найдете инструкцию по укладке полусухой стяжки.
Приступая к ремонту, мы рассчитываем, сколько придется заплатить за материалы и их укладку, но не менее важно правильно рассчитать срок выполнения каждого вида работ. Больше всего времени часто занимает ремонт пола, а вернее, даже не сам ремонт, а подготовка к нему. Именно на подготовительном этапе ремонта пола заливают стяжку. Устройство стяжки не является сложным процессом и ее достаточно быстро может выполнить любой домашний мастер. Однако к монтажу финишного напольного покрытия нельзя приступать до полного отвердевания стяжки. Поэтому важно знать, сколько сохнет стяжка пола. Выясним, сколько времени понадобится ждать при укладке различных типов стяжки.
Полимеризация бетона
Твердение бетона выполняется за счет гидратации — особой химической реакции, возникающей между вяжущими компонентами и водой. Процесс предназначается для преобразования базового сырья (цементно-песчаной смеси со щебнем и песком) в гидросиликат кальция. По завершении периода затвердевания создается монолитная основа с повышенными прочностными свойствами.
- Марка цементной смеси.
- Пропорции и соотношение компонентов в растворе.
- Показатели атмосферной влажности.
- Технология производства.
- Окружающий температурный режим.
- Толщина и плотность заливки бетона.
- Соблюдение правил ухода за раствором в процессе затвердевания.
- Схватывание.
- Набор заявленной прочности.
Определяя, сколько сохнет бетон, важно учитывать марку цемента, который использовался при замешивании смеси. Наибольшей надежностью характеризуется модель М500, а минимальной прочностью — М100.
Еще время застывания бетона определяется пропорциями компонентов и наличием различных наполнителей в составе. Чем больше в растворе будет присутствовать песка или гравия, тем быстрее из него выйдет лишняя жидкость. Если использовать большое количество керамзита и шлака, вода начнет испаряться медленнее.
Чтобы сохранить влагу в составе смеси, ее нужно укрыть гидроизолирующей пленкой. Это может быть полиэтилен или битумная мастика. Задача подобных материалов заключается в усилении гидратации и защите раствора от быстрой потери жидкости.
Также такой эффект достигается путем периодического смачивания раствора водой. Ее наносят с помощью распыления или обрызгивания.
Схватывание
Схватывание бетона является первой стадией его полимеризации и занимает не больше 1-2,5 часов. Точный интервал определяется температурными условиями, при которых выполняются работы:
- Если окружающая температура составляет 20°С, химическая реакция будет запущена через 100-120 минут после заливки смеси в опалубку. Потом состав будет сохнуть еще час.
- При температурном режиме 1… 19°С схватывание будет происходить через 3-5 часов.
- При нулевой температуре реакция начинается через 7-10 часов после затворения. При этом продолжительность высыхания составит 16-20 часов.
Если на стройплощадке будет отрицательная температура, составляющие смеси перестанут вступать в процесс гидратации с водой, а смесь не сможет засохнуть. Она будет держаться в инертном состоянии до повышения температурных отметок выше 0°С. Чтобы избавиться от подобного явления, можно добавить к составу бетона специальные наполнители, которые ускоряют гидратацию, или возвести утепленную опалубку.
Если на улице достаточно жарко (выше 30°С), время схватывания бетона сократится, но качество конечной продукции снизится. Связано это с быстрым испарением влаги и ухудшением прочностных свойств бетонных изделий.
В жаркий период в смесь вносят специальные наполнители, которые увеличивают время твердения бетона.
- Кислота НТФ.
- Сахарная кормовая патока.
- Глюконат натрия.
- Комплексные составы.
- Другие добавки.
Сколько времени сохнет бетон и за какое время схватывается, зависит от массы факторов. Под гидратацией подразумевается процесс преобразования исходного сырья в гидрат кальция, т.е. цементная основа начинает минерализоваться и становится монолитной.
Срок твердения
После схватывания начинается процесс затвердевания бетона. Он заключается в возникновении химической реакции между цементными гранулами и жидкостью из раствора. Лучшие показатели гидратации замечаются при влажности воздуха 75% и при температуре 15…20°С.
Предлагаем ознакомиться Какой пропиткой обработать баню внутри
Если показатели температуры держатся на уровне ниже 10°С, понадобится введение в состав специальных антиморозных компонентов. В противном случае бетон не получит проектную прочность.
Это интересно: Чем отличается цемент от бетона
Гипсовая штукатурка для кирпичной поверхности
Для того чтобы по качеству и внешне штукатурка получилась профессионально выполненной, не стоит делать работу одновременно на двух смежных стенах, которые образуют угол. Необходимо подождать несколько часов, чтобы штукатурка немного подсохла.
Гипсовый раствор значительно отличается от цементного. Разница в том, что гипсовая штукатурка на поверхности держится за счет механического сцепления, без каких-либо химических реакций. Таким раствором штукатурить можно только те помещения, в которых не повышена влажность. Также нельзя штукатурить помещения, в которых присутствует лишняя вибрация, точнее, можно, но уже через месяц отделку нужно будет заново повторять. Обычно гипсовая штукатурка выполняется на финишном этапе ремонта. Ее положительная сторона в том, что необходимость в дополнительной шпаклевке стен отсутствует.
Углы выравниваем специальным шпателем
Гипсовая штукатурка наносится толщиной в 15-20 мм. Один из простых методов нанесения – это сбрызгивание поверхности с выравниванием. Для того чтобы нанести штукатурку в большом помещении, раствор готовится небольшими порциями, потому как он достаточно быстро затвердевает. Не стоит пренебрегать вложенной в смесь инструкцией, поскольку, если воды добавить больше, чем указано в инструкции, смесь получится рыхлая, а если воды будет мало, масса станет неоднородной и слишком густой.
Обеспечение условий сушки
Чтобы влага дольше оставалась в растворной смеси, можно уложить гидроизоляционный материал на опалубку. Если формовочный каркас состоит из пластика, дополнительная гидроизоляция не требуется. Демонтаж опалубки проводят через 8 – 10 дней – этого времени застывания достаточно, дальше бетон может сохнуть без опалубки.
Добавки
Также можно удержать влагу в толще бетонного пола путем введения в строительную смесь модификаторов. Чтобы можно было ходить по залитой поверхности как можно скорее, придется добавлять к раствору специальные компоненты для быстрого затвердевания.
Снижение испарения

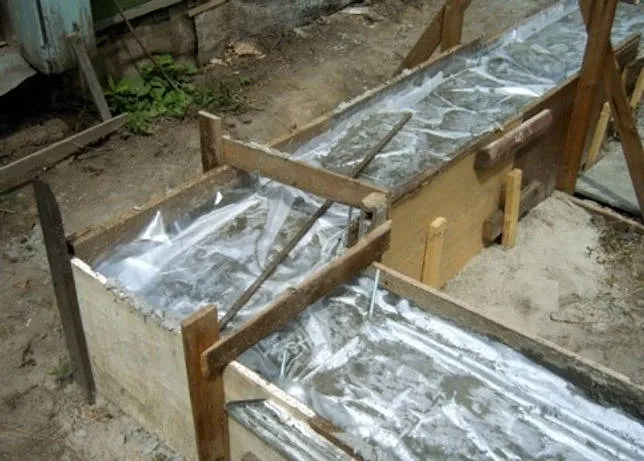

Сразу после схватывания бетонную поверхность укрывают полиэтиленом, чем существенно снижают испарение влаги в первые дни после монтажа конструкции. Раз в три дня пленку убирают и проверяют наличие пыли и трещин, поливая пол водой.
На двадцатые сутки полиэтилен убирают и дают стяжке окончательно высохнуть в обычном режиме. Через 28 – 30 дней можно не только ходить по фундаменту, но и нагружать его строительными конструкциями.
Как можно повлиять на срок набора прочности цемента и обеспечение условий для сушки
Существует множество способов влияния на скорость затвердевания и уменьшения показателя того, сколько сохнет цемент. Среди основных методов выделяют:
- использование специальных добавок для ускорения затвердевания;
- применение особых видов бетона, которые быстрее набирают прочность;
- создание более благоприятных условий для набора крепости.
Если влажность окружающей среды снижается, то необходимо искусственно ее повышать. Для того, чтобы бетон набрал максимальную прочность при низкой влажности, осуществляется поливание проточной водой. При температуре 20-25 градусов и влажности 85-100% никаких дополнительных условий для сушки создавать не требуется.
Два основных этапа затвердевания
Строители делят затвердевание цемента М-500 на два этапа:
- Схватывание (простыми словами – высыхание);
- Отвердевание.
Схватывание – это процесс превращения цементного раствора из густой жидкой суспензии в твердое тело.
При температуре окружающей среды от +20 до +30 градусов цемент М-500 сохнет 90-150 минут (в среднем – 120 минут). Чем выше температура, тем быстрее высыхает смесь.
Однако если застывание происходит при низких температурах (около 0 градусов), для полного затвердевания требуется 20 часов. Прочные химические связи между частицами раствора только начинают образовываться через 6-10 часов после заливки фундамента или приготовления раствора.
Все это время раствор остается подвижным и текучим. Если начать воздействовать на него каким-либо образом, стадия затвердевания затянется еще больше.
Когда цемент М-500 высох, начинается его затвердевание. В строительных инструкциях указывается оптимальный срок 28 дней. Этот срок соответствует окончанию процессов твердения, хотя даже когда дом построен, его фундамент продолжает и дальше набирать прочность.
Факторы воздействия
Перед началом строительных работ необходимо взять во внимание все факторы, способные так или иначе оказать влияние на время высыхания бетона.
Сезонность
Конечно же, основное воздействие на процесс высыхания цементного раствора оказывает окружающая среда. В зависимости от температуры и атмосферной влажности период для схватывания и полноценной сушки может ограничиться парой суток в летнее время (но прочность будет невысокой) либо конструкция будет удерживать большое количество воды более 30 дней в период холодов.

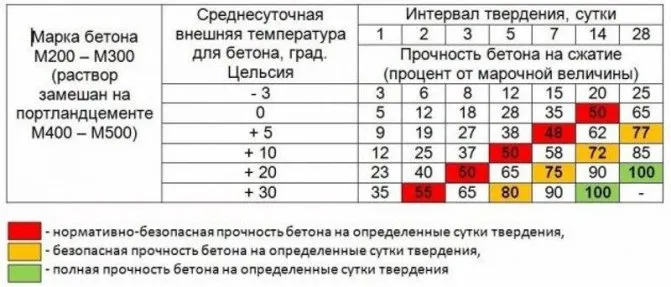

Об упрочнении бетона при нормальных температурных условиях лучше расскажет специальная таблица, в которой указано, сколько времени потребуется для достижения максимального эффекта.
Время, сутки | Марочная прочность, % |
1-3 | не более 30 |
7-14 | 60-80 |
28 | 100 |
Трамбовка
Также многое зависит и от плотности укладки строительной смеси. Естественно, чем она выше, тем медленнее уходит влага из структуры и тем лучше будут показатели гидратации цемента. В промышленном строительстве эту проблему решают при помощи виброобработки, а в домашних условиях обычно обходятся штыкованием.
Стоит помнить, что плотная стяжка сложнее поддается резке и сверлению после трамбовки. В таких случаях используют буры с алмазным напылением. Сверла с обычным наконечником моментально выходят из строя.

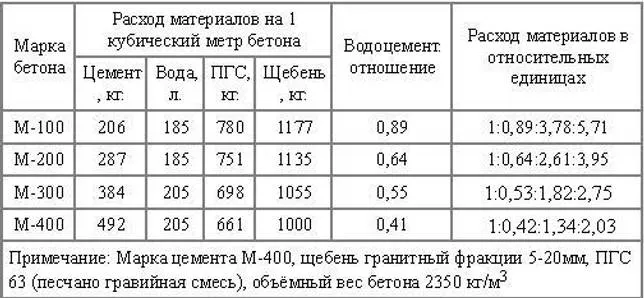

Состав
Наличие разнообразных компонентов в строительной смеси также влияет на процесс схватывания. Чем больше в составе раствора пористых материалов (керамзит, шлак), тем медленнее будет происходить обезвоживание конструкции. В случае с песком или гравием, наоборот, жидкость быстрее выйдет из раствора.
Чтобы замедлить испарение влаги из бетона (особенно в условиях высокой температуры) и улучшить его прочность, прибегают к использованию специальных добавок (бетонит, мыльный состав). Это несколько отразится на стоимости массы для заливки, но избавит от преждевременного пересыхания.
Факторы, влияющие на застывание
На этапе планирования работ с цементом важным фактором, влияющим на конечный результат, является скорость обезвоживания бетона. На процесс гидратации влияют многочисленные факторы, точнее определить сколько застывает цементный раствор можно с учётом факторов:
- окружающая среда. Учитывают влажность и температуру воздуха. При высокой сухости и жаре бетон застынет всего за 2-3 дня, но ожидаемую прочность он не успеет приобрести. В противном случае он останется мокрым на протяжении 40 дней или больше;
- плотность заливки. По мере уплотнения цемента снижается скорость отдачи влаги, это улучшает процедуру гидратации, но несколько уменьшает скорость. Уплотнять материал лучше с помощью виброплиты, но подойдёт и прокалывание раствора вручную. Если состав плотный, его будет сложно обрабатывать после застывания. На этапе финишной отделки или прокладывания коммуникаций в уплотнённом бетоне приходится использовать алмазное бурение, так как победитовые свёрла быстро подвергаются износу;
- состав раствора. Фактор достаточно важен, ведь уровень пористости наполнителя влияет на темпы обезвоживания. Медленнее застывает раствор с керамзитом и шлаком, в наполнителе скапливается влага, а отдают её медленно. С гравием или песком состав высыхает быстрее;
- наличие добавок. Снизить или ускорить этапы затвердевания раствора помогают специальные добавки с влагоудерживающими свойствами: раствор мыла, бетонит, противоморозные присадки. Приобретение подобных компонентов увеличивает сумму работ, но многие присадки упрощают работу с составом и увеличивают качество результата;
- материал опалубки. Время застывания цемента зависит от склонности впитывать или сохранять влагу опалубкой. Влияние на скорость затвердения оказывают пористые стенки: нешлифованные доски, пластик со сквозными отверстиями или неплотным монтажом. Лучший способ выполнить строительные работы в срок и с сохранением технических характеристик бетона – применять щиты из металла или поверх дощатой опалубки устанавливать полиэтиленовую плёнку.
На то, сколько застывает цементный раствор, также оказывает влияние тип основания. Сухая земля быстро впитывает влагу. При затвердении бетона на солнце время затвердения увеличивается в разы, чтобы предотвратить получение низкой прочности материала следует постоянно увлажнять поверхность и затенять участок.
Сколько сохнет цемент, и в каком порядке следует осуществлять работы
Цемент – это самый основной и распространенный материал для строительства, использующийся в качестве вяжущего средства для приготовления бетона. Все искусственные каменные материалы изготавливаются на основе цементного раствора, содержащего такие наполнители как щебенка, гравий, песок, а также воду и прочие компоненты.
Заливка бетоном чего-либо представляет собой сложный процесс, состоящий из целого ряда действий, очередность которых ни в коем случае нельзя нарушать. Данный процесс включает в себя и изготовление раствора из предварительно отобранных ингредиентов, и осуществление уходовых действий в отношении готового объекта, когда уже началось отвердение материала.
Согласно общепринятой теории, если цементная смесь замешана в соответствии с правилами и пропорциями, уложенная в форму из опалубки она начинает потихоньку застывать, наращивая при этом прочностные показатели. Но сразу по затвердении, объект не обладает достаточной прочностью, дающей возможность продолжать строительство. От любой существенной нагрузки он может легко треснуть и разрушиться.
Во время отвердения цементной смеси, ее составляющие образуют очень крепкие соединения. Оно начинается очень быстро, постепенно сбавляя скорость, и далее может продолжаться долго, иногда занимая годы.
Но для продолжения строительных работ вполне достаточно одномесячного срока выдержки. В отдельных случаях, когда лучше лишний раз перестраховаться, этот срок увеличивают до трех месяцев.
Сроки зависят от того, где выполняются работы – под открытым небом или в отапливаемых условиях. Специалисты приводят в качестве средних показателей наиболее типичные случаи.
На улице
Примеры операций, производимых при теплой погоде:
- фундамент под компактный забор. Опалубку оставляют не дольше, чем на неделю, после ее выемки можно возводить ограждение;
- выясняя, сколько сохнет фундамент из бетона, следует учитывать марку цемента – М200 и М300 набирают прочность в течение 24-30 дней;
- используемый в промышленных отраслях М400 выдерживают не менее 84-96 дней.
При масштабном строительстве специалисты контролируют состояние смеси с помощью особых измерительных приборов.
В помещении
Если создать оптимальный температурный фон и следить за тем, чтобы не было скачков влажности, бетон обретает нужные эксплуатационные свойства в течение 23-30 дней.
Сколько сохнет цемент М 500
Маркировка материала важна при выборе смеси для достижения необходимых качеств. Сколько при этом застывает цемент по времени становится вторым по важности вопросом. Знать это необходимо для планирования дальнейших операций. Например, М 500 при рекомендуемых условиях за две недели после того, как началось отвердение раствора, набирает 75% прочности, а М 400 — 50%.
То есть более качественный цемент дает возможность проводить строительные операции существенно быстрее. Пропорционально действует на смесь и температура.
Время застывания цемента (любой марки) практически останавливается при 0° C, если в составе нет специальных присадок. При превращении воды в лед происходит структурное разрушение материала. Нельзя допускать обморожения смеси до достижения ей 90% прочности. Марка М 500 к исходу месяца набирает нужное значение. Пропорции цемента и песка также могут оказывать влияние на скорость затвердения. Небольшое количество связующего может замедлить процесс отвердения, если наполнитель будет впитывать влагу. Растворы с большим количеством песка больше нуждаются в увлажнении, нежели более концентрированные смеси.
Стадии набора прочности
Затвердевание бетона до момента набора марочной прочности занимает около 28 дней, но точно определить, сколько застывает материал, можно только на стройплощадке.
- Первая заключается в схватывании смеси, когда все ее составляющие соединяются в одно целое.
- Вторая предусматривает набор прочностных свойств и затвердевание.

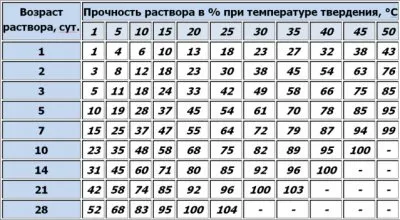

Чтобы уточнить, за какое время схватывается бетон, сначала можно ориентироваться на общепринятое значение в 1 сутки с момента заливки. Точное время зависит от температурных условий. Если на улице достаточно тепло (выше 20°С), то процесс займет не больше 5 часов.
Предлагаем ознакомиться Сколько времени сохнут дрова березовые колотые
Смесь приступает к схватыванию через 2-3 часа с момента перемешивания компонентов. В осенний период это может длиться больше суток. При этом в холодное время строительные работы продолжаются.
В течение первой стадии смесь сохраняет подвижное состояние, поэтому пользователь может вносить изменения в форму будущей конструкции. Для снижения вязкости применяют механизм тиксотропии.
Следующий этап заключается в затвердевании смеси. Марочные прочностные характеристики появляются через четыре недели, но финишные свойства обретаются через пару лет. Сроки твердения бетона зависят от условий температуры и влажности.
Первые 5-6 суток с момента заливки отличаются максимальной интенсивностью застывания, поэтому за этот период материал уже имеет 30% прочности. Через 90-10 суток показатель на 20% превысит марочный.
В течение первой недели бетон нужно подвергать температурному воздействию, увлажнению, тепло- и гидроизоляции.
Особое внимание нужно уделять поддерживанию оптимальной влажности. При температурном режиме 25… 30°С бетон нагружается уже через 7 дней с момента заливки.
Интенсивность набора прочности зависит и от марки бетона. Чем ниже марка бетона, тем выше будут прочностные характеристики. Для составов под марками М15-М150 характерна критическая прочность до 50%.
Конструкции из материалов марки М200-300 обладают значением в 40% от марочной. При этом допустимый нормативами безопасный показатель составляет 50%, а приступать к строительным работам можно только после получения отметок в 72% от заданных значений.
Для оценки прочностных показателей бетонной смеси можно воспользоваться двумя методиками:
- Разрушающая. Подразумевает раздавливание кубика с помощью пресса.
- Неразрушающая. В таком случае свойства материала определяются без разрушительных воздействий.
Вторая технология более востребована и основана на применении устройств упругого отскока, ультразвукового оборудования или ударных приборов.
С помощью современных портативных устройств можно быстро и точно определить степень прочности.
- Электронными. Отличаются высокой точностью и способны сохранять до 5 тыс. измерений за одну диагностику.
- Механическими. Применяются при определении прочностных свойств бетонов разного класса.
- Ультразвуковыми. Предназначаются для оценки передаточной и отпускной прочности при затвердевании. Скорость распространения ультразвука превышает 4500 м/с.
Сколько времени застывает и схватывается бетонный раствор?
От времени застывания бетона зависит продолжительность строительных или ремонтных работ. Так как пока он не наберет достаточной прочности, на него не должна создаваться нагрузка, иначе могут появиться трещины. После того как раствор был замешан и залит в опалубку, процесс его затвердевания проходит 2 этапа – схватывание и набор прочности.
Что влияет на скорость высыхания и сколько сохнет смесь в помещении и на улице?
Время схватывания бетона во многом зависит от окружающей его температуры. М200 и М300 при +20°С начинает схватываться уже через час. При высокой температуре это проходит еще быстрее – за 20 мин. Если же она крайне низкая, но выше нуля, то может длиться около 5 ч. Схватывание при температуре 0 градусов крайне долгое и может достигать 10 ч. При низких температурах химическая реакция значительно замедляется. При отрицательных значениях все процессы останавливаются до тех пор, пока они не станут выше 0°С.
Определить время застывания в помещении или на улице может только опытный специалист и лишь приблизительно. Также это зависит от типа конструкции и ее размеров. Демонтировать опалубку ленточного основания, построенного для забора на улице, можно уже через 5-7 дней. Монолитный фундамент для частного дома из марок М200 и М300 должен набирать прочность не менее 28 дней.
На то, сколько сохнет бетонная стяжка внутри помещения, тоже влияет температура и влажность. Самой оптимальной считается +23°С, необходимо постоянно поддерживать высокий процент влажности. Для этого поверхность опрыскивается водой. В частном доме пол сохнет столько же времени, сколько и основание – 28 дней. Но приступать к другим строительным работам можно уже через 4-5 дней.
Чтобы бетон правильно схватывался и застывал в зимнее время, необходимо постоянно его стимулировать. В этом случае применяется один из двух методов:
- использование внутренней теплоты раствора;
- обогрев снаружи.
Для первого способа потребуется использовать цемент не обычной марки, а быстро застывающей и с высокими прочностными характеристиками, как, например, у портландцемента или глиноземистого. Рекомендуется добавить компоненты, ускоряющие процесс высыхания – хлористый кальций. Уплотнение и уменьшение воды в составе тоже поспособствует более быстрому затвердению. Все это вместе поможет сократить время высыхания с 28 дней до 3-5 суток.
Для увеличения температуры бетона подогревают все его ингредиенты кроме цемента. Воду можно разогреть до +90°С, заполнитель – до +40°С. Главное, чтобы при смешивании всех компонентов температура раствора не была больше +30°С, так как иначе раньше времени начнется схватывание. Заливать загустевшую смесь будет значительно сложнее, а добавлять в нее воду ни в коем случае нельзя, так как это ухудшит прочностные характеристики.
Как измерить влажность стяжки
Как измерить влажность стяжки
Даже по истечении указанного срока влажность цементного основания может оставаться повышенной. Чтобы точно знать, можно ли стелить покрытие, следует проверить степень влажности стяжки. Сделать это очень просто: берут бумажную салфетку, кладут ее на пол, накрывают полиэтиленом и оставляют на 24 часа. Если через сутки салфетка не отсырела, значит, стяжка полностью сухая. Если салфетка на ощупь влажная, нужно подождать еще несколько дней. Есть и специальные приборы для измерений – электронные влагомеры. Показания прибора не должны превышать 3,4%, в противном случае стяжка должна еще сохнуть.
Таблица максимально допустимых значений влажности
Напольное покрытие | Допустимый процент остаточной влажности для полов без подогрева | Допустимый процент остаточной влажности для полов с подогревом |
Ламинат, паркет, паркетная доска | До 2% | До 1,5% |
Пластиковые панели, линолеум | До 3,4% | До 1,5% |
Ковролин на влагонепроницаемой основе | До 3% | До 1,5% |
Ковролин на джутовой основе | До 2,5% | До 1,5% |
Кроме измерения влажности стяжку необходимо проверить на прочность, отсутствие видимых дефектов, расслоений и усадки. Для этого поверхность внимательно осматривают, слегка простукивают молотком в отдельных местах. Прочная качественная стяжка должна иметь однородный цвет и издавать звонкий звук при ударе.
Таблица оценки качества стяжки
Физические характеристики | Способ оценки | Основные отличительные признаки |
Остаточная влажность | Полиэтилен или влагомер | Отсутствие влажных пятен под пленкой, показания прибора 4% |
Прочность на сжатие | Простукивание молотком | Звонкий звук – высокая прочность, глухой звук — низкая |
Прочность на разрыв | Малярная лента или прибор | Отсутствие мелких частиц на ленте после отрыва от поверхности, показания прибора 1,5 МПа |
Места соединения на стяжке | Простукивание и визуальный осмотр | Отличие участков по структуре и цвету, глухой звук при некачественном соединении |
Влияет ли опалубка на застывание бетона
Чтобы проиллюстрировать, сколько сохнет бетон в опалубке, стоит привести минимальные сроки выдерживания раствора в щитах при среднесуточной температуре в рамках 10°С:
- 5 дней для фундаментов монолитного исполнения и вертикальных конструкций с армированием и пористым наполнителем;
- 14 дней для компактных проемов и большинства горизонтальных перекрытий;
- 28 дней для лестничных конструкций, превышающих в длину 6 м.
Эти сроки актуальны касательно бетона на базе портландцемента М500, при использовании менее качественной основы изменятся характеристики марочной прочности. Если работа протекает в более холодных условиях, время застывания продлевают на 2-3 дня. Данная поправка применяется также при резких перепадах влажности, температуры.
Указанные периоды определяют лишь возможность снятия опалубки, но не переход к следующему этапу строительства. Далее бетон должен набрать не менее 20% прочности, в процессе он будет выделять влагу. В этот период можно осмотреть поверхность и ликвидировать дефекты, но нельзя укладывать рулонную гидроизоляцию или нагружать конструкцию.
Какие факторы влияют на застывание
Прежде всего, бетоны разных марок сохнут с разной скоростью: чем выше марка, тем быстрее схватывается. М200, например сохнет от 2 до 2,5 часов. Время застывания бетона М300 поменьше, всего 1,5-2 часа. Бетонная смесь марки М400 может высохнуть за 1-2 часа.
То же самое касается и полного отвердевания. Для сравнения: расчётную прочность М200 набирает за 14-28 дней, а М400 сохнет уже за 7-14 дней.
Более прочные бетоны все равно лучше выдерживать не меньше месяца перед тем, как давать полную нагрузку.
То, как протекает застывание каждой из марок, зависит ещё и от погодных условий – температуры и влажности.
Дело в том, что цифры, которые мы назвали ранее – относительны. Раствор сохнет 28 суток при +20℃. При +5℃ срок твердения бетона будет значительно дольше, а при нуле застывание и вовсе прекратится.
Чем теплее, тем быстрее идет гидратация, так что, по логике, в жару бетон засыхает быстрее. Это так, но стоит учесть, что при недостатке влажности процесс останавливается. Нормальный показатель 80-100%.
Когда нет возможности ждать 28 дней, для смеси используют особый, быстрозастывающий цемент. Он гораздо дороже из-за дорогого оборудования, на котором его делают. Отличается более мелким помолом, также минеральным составом. Схватывается за 45 минут максимум, тогда как у бетонов, в составе которых обычный цемент, это занимает от 2 часов.
Как понять, что стяжка готова?
Стяжка является базой для пола. В зависимости от разного вида сохнет она примерно 27-28 дней. После этого приступают к укладке напольного покрытия. Поскольку не всегда положенное время на высыхание совпадает с указанным производителем, нужно убедиться, что она готова. Этот вопрос особо актуален, если бетонную стяжку делают в квартире, когда отопительный сезон еще не начался.
Если осуществить укладку напольного влагонепроницаемого покрытия поверх невысохшего основания, оставшаяся влага создаст условия для возникновения грибка и плесени. Бетон под ее воздействием начнет разрушаться, нарушится теплоизоляция. В дальнейшем пострадает и финишное напольное покрытие.
Чтобы определить готовность стяжки, можно использовать два приема:
- Ответ может дать визуальный осмотр. Стяжка должна быть однородной, отличающейся равномерным цветом и структурой по всей поверхности. На ней не должно быть трещин.
- Можно использовать полиэтиленовую пленку большого размера и прикрепить ее к стяжке, используя клейкую ленту. Через сутки пленку необходимо снять и осмотреть. Если на ней нет следов запотевания, можно продолжать работу по настиланию напольного покрытия.
Сколько нужно керамзита на куб керамзитобетона?
Для того чтобы определить, сколько нужно керамзита на куб керамзитобетона, необходимо знать его объёмный состав и плотность.
Обычно для керамзитобетона используют керамзит с плотностью 350-450 кг/м³, а для достижения требуемых свойств бетона используют различные марки цемента. Объем керамзитобетона, который можно получить из 1 м³ керамзита и цемента, зависит от желаемой марки бетона.
Для примера, для получения бетона марки М100, нужно использовать 100 кг цемента на 1 м³ керамзитобетона. В этом случае, объёмный состав бетона составит примерно 1:3,5:5 (цемент:песок:керамзит). Таким образом, для получения 1 м³ керамзитобетона марки М100 необходимо использовать примерно 350 кг керамзита.
Но стоит помнить, что необходимо учитывать также плотность керамзита, марку цемента и желаемую марку бетона, поэтому для точного расчёта лучше обратиться к профессионалам.
