Каждый тип конструкции работает по-разному, поэтому установка окон в срубный дом начинается с подготовки проемов. Установка деревянных окон завершается установкой оконных рам. Монтаж современных металлопластиковых окон со стеклопакетами выполняется подобным образом. Фурнитура для пластиковых окон состоит из сложной системы, которая позволяет легко открывать и закрывать окна каждый день.

При возведении индивидуального жилого дома из бревен или бруса установка окон в сруб была и остается одной из самых сложных,

многодельных и ответственных операций, что объясняется спецификой

строительства зданий из натуральной древесины. Дело в том, что в

Установка окон в сруб – работа не для дилетантов

собранном срубе довольно продолжительное время (в течение 5 – 8 лет в

зависимости от породы древесины и ее начальной влажности) происходит

осадка. Она вызвана процессом естественного высыхания бревен или бруса и

уплотнения под нагрузкой межвенцового заполнения. При этом в первый год осадка может достигать значения 3 – 5

см! Именно поэтому наши предки считали необходимым, чтобы

готовый сруб из лиственницы

или из древесины другой породы простоял минимум год без

окон и дверей, пока стены дома не примут положение, близкое к

окончательному, и только после этого приступали к устройству заполнений

проемов и отделке.

Почему окно нельзя крепить к стенам сруба? Сейчас

мало кто согласится ждать год, когда стоит готовый дом, поэтому дверные

и оконные блоки устанавливаются таким образом, чтобы просадка сруба не

оказала негативного влияния на конструкции заполнения проемов: не

заклинила бы створки или полотно и не деформировала бы коробки. Для

этого выполняются специальные подвижные узлы примыкания оконных и

дверных коробок к брусовым или бревенчатым стенам, не препятствующим им свободно смещаться

относительно друг друга. Основные виды узлов такого вида достаточно

подробно описываются в общедоступных публикациях, рассказывающих,

как поэтапно строить дом из бруса

или бревен, однако в большинстве случаев они

описывают технологию установки окон или дверей, принятых в конкретной

компании, а не раскрывают общие принципы решения такой задачи.

Стены

деревянного дома и оконные рамы представляют собой две независимые

Для компенсации усадочных явлений

брусовых или

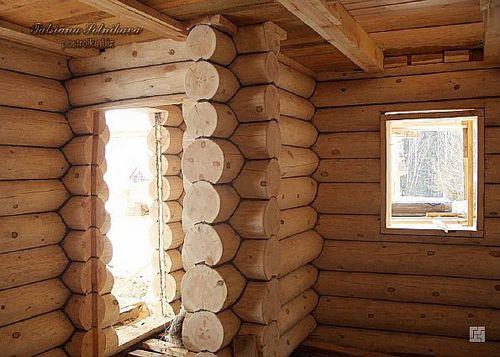

бревенчатых стен проемы выполняются размером большим, чем размеры

оконной или дверной рамы. При этом по бокам и снизу оконного проема

оставляются зазоры по 15 мм, а сверху – порядка 60 — 70 мм. Именно

верхний зазор позволяет воспринимать усадку сруба без передачи нагрузки

на оконный блок. По этой же причине конструкции заполнения проемов не

предусматривают жестких креплений к стенам, а оконные рамы монтируются в

предварительно установленное обрамление –

обсадную коробку (обсаду)

.

Установка окон в сруб – работа не для дилетантов

Что такое обсада и зачем она нужна?Обсада представляет собой деревянную раму, состоящую из четырех досок толщиной

60 – 80 мм, обрамляющих проем, при этом нижняя служит подоконником, а

три других исполняют роль откосов. Боковые элементы имеют продольную

прорезь шириной около 60 мм и глубиной примерно 20 мм, которая служит

для устройства податливого стыка обсады со стеной. В эту прорезь входит

либо гребень, вырезанный в боковом торце проема, либо специальный

черепной брусок, который формирует шпоночное соединение между стеной и

обсадой. Такой

стык позволяет при просадке сруба деформироваться бревнам или брусу,

постепенно уменьшая величину зазора над окном и перемещаясь вдоль паза в

обсадной коробке, не передавая при этом нагрузку на конструкции

заполнения проемов. На нижней плоскости проема также устанавливается

брусок, однако его функции другие – он служит для предотвращения

продувания стыка подоконника и стены.

Профессиональная установка

окон в сруб предполагает, что все полости стыков будут заделаны

утеплителем –

паклей, джутовым плотном или другими натуральными материалами

.

Использование для этого монтажной пены не рекомендуется

,

т.к. при просадке стен пену может оторвать от поверхности и тогда

возникнет возможность продувания или промерзания. При монтаже обсадной коробки сначала по уровню устанавливается подоконник, затем на него монтируются

боковые элементы, которые потом накрываются верхней плахой.

Установка окон в сруб – работа не для дилетантов

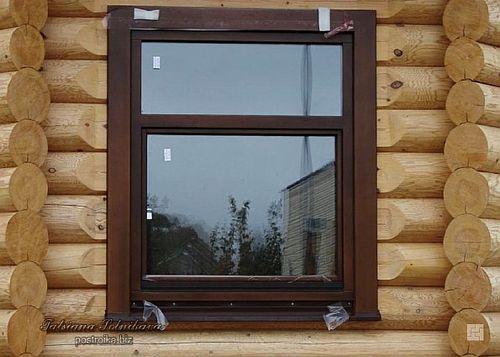

Финишный этап – установка деревянных или пластиковых оконных рам. Основное

требование к смонтированной коробке – горизонтальность и вертикальность

элементов, а также равные диагонали. Только это обеспечит нормальную

установку и последующую эксплуатацию оконной рамы. Зазоры между стеной и

обсадой

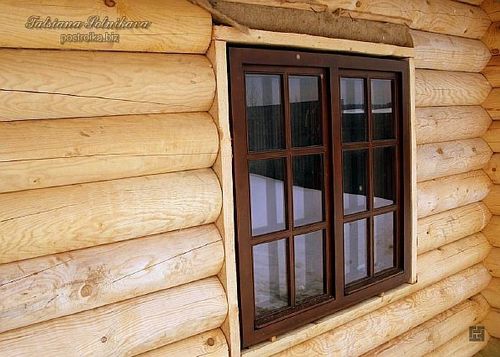

закрываются наличниками, которые крепятся к элементам оконной коробки.

Перед этим с окна снимаются створки, и рама вставляется в проем с

креплением к обсаде на специальных анкерных пластинах. Места примыканий

импостов к коробке заделываются герметиком. После этого снаружи

устанавливается отлив и производится проверка открывания и закрывания

окон.

•установка обсадной коробки;

•фиксация металлопластиковых рам в обсадной коробке с использованием анкерных пластин и шурупов;

•заполнение пазов и отверстий монтажной пеной с установкой защитной ленты;

•установка подоконника, внутренняя и наружная отделка откосов, установка отлива;

•проверка и регулировка узлов открывания и запоров окна.

Следует

акцентировать внимание на том, что установка окон в сруб — работа

достаточно сложная, требующая профессиональных навыков, а поэтому ее

выполнение лучше всего поручить специализированной компании. Удачи Вам!
