Правильная технология заливки фундамента под дом собственными руками — шаги и инструкция.
Использование ленточного фундамента остается популярным и универсальным выбором среди строителей. Основной аспект – как правильно выполнить заливку фундамента под дом своими руками – включает в себя множество этапов подготовительных работ, которые требуется учесть перед началом строительства.
Подготовительные работы
Заливка фундамента — конечный этап подготовки основания под строящееся здание. До этого необходимо провести следующие подготовительные работы без которых невозможно начинать строительство любого сооружения на участке:
- Составление проекта.
- Получение разрешения на строительство. Согласование подключений к коммуникациям.
- Привязка проекта и схема коммуникаций на участке.
- Проведение геологических работ по определению расположения грунтов, уровня грунтовых вод.
- Расчёт фундамента по нагрузкам на основе проекта и результатов геологии.
- Разметка осей здания.
- Проведение земляных работ под фундамент.
- Устройство опалубки.
- Расчёт и сборка каркаса.
- Непосредственная заливка фундамента.
Составление проекта
Проект сделайте самостоятельно на основе СНиП 30.02.97 и СНиП 30.10.99 если позволяет квалификация, найдите готовый на сайтах в интернете или журналах по архитектуре и строительству индивидуальных жилых домов. Лучший вариант — заказать проект в фирме, занимающейся архитектурным проектированием с полным сопровождением по расчётам, посадке на участке, согласованием с контролирующими и энерго поставляющими организациями. Этот вариант дороже, но избавляет от головной боли, траты времени.
Без проекта невозможно строительство дома. Допустимы отклонения от принятых архитектурных решений в ходе работ, если они не влияют на распределение нагрузок на фундамент и каркас строения.
Получение разрешения на строительство
Для возведения дома, до начала работ, необходимо получить разрешение на строительство от БТИ или архитектурного отдела администрации. Проигнорировать этот этап нельзя (СНиП 31.02. 2001 пункт 4.1).
По законодательству РФ любое индивидуальное строительство без соответствующего разрешения считается нарушением, квалифицируется как самострой. Администрация имеет право привлекать за такие нарушения к административной ответственности, сносу строения.
Даже если всё сделано в соответствии со СНиП.
Привязка проекта к участку
При посадке проекта на конкретном участке необходимо соблюдать противопожарные и экологические требования по СНиП 30.02.97, СНиП 31.02.2001 пункт 4.2. Там конкретно указаны нормированные расстояния между объектами на участке, строениями соседей.
Размеры отсчитываются от красной линии фасада, границами с соседним участком. Допускаются отклонения размещения от рекомендуемых норм при условии официального согласования с контролирующими организациями, БТИ, согласии соседей.
Определение расположения грунтов, уровня грунтовых вод, расчёт фундамента
Обязательно проведите работы по определению состава грунтов. Сделайте заказ на геологические изыскания в организации, специализирующийся по таким работам. Они определят, какой грунт соответствует по естественным характеристикам несущей способности нагрузкам строящегося здания, его влажность, агрессивность, уровень грунтовых вод, дадут заключение.
Эту работу выполните самостоятельно, если решите, что дорого стоит заказ. Возьмите ручной или механический бур, просверлите отверстие в середине участка под фундамент на 30—50 сантиметров ниже глубины промерзания для данного района.
Возьмите пробы грунтов по глубинам, отнесите в лабораторию. По данным исследований, определитесь насколько подходит грунт по своим характеристикам, на какой глубине. При проектировании заложения фундамента необходимо учесть глубину промерзания, уровень грунтовых вод, сейсмичность района.
Расчёт фундамента ведётся по самому нагруженному сечению оси сооружения. Сбор нагрузок делается по площади между проёмами стены и половины расстояния опирания плит перекрытия (СНиП 31.02.2000). Лучший вариант — заказать расчёт проектировщикам, если проект был сделан самостоятельно. Правильно спроектированный и смонтированный ленточный фундамент — залог безопасности и долговременности эксплуатации сооружения.
Результатами расчёта являются:
- определение класса прочности, марки бетона для фундамента;
- определение ширины ленты, рассчитанной по природной прочности несущего слоя грунта. Для малоэтажного частного дома с опиранием на суглинки или супеси расчёт обычно даёт значения 25—30 сантиметров. В этом случае принимайте ширину ленты не менее толщины стены, определённую по теплотехническому расчёту для данного региона;
- Глубина заложения подошвы фундамента, зависящая от класса строения, глубины промерзания, уровня грунтовых вод, сейсмичности района.
Последующие этапы строительства старайтесь выполнять в максимально короткие сроки с учётом погодных условий. Заранее подготовьте необходимые материалы, оборудование, сделайте щиты на опалубку, арматурные каркасы. Расчёт материалов проведите на калькуляторе фундаментов по инструкции.
Привязка, земляные работы
Посадка строящегося здания производится в соответствии с утверждённым проектом. Размеры по фасаду берутся от красной линии, боковых сторон от границ с соседними участками:

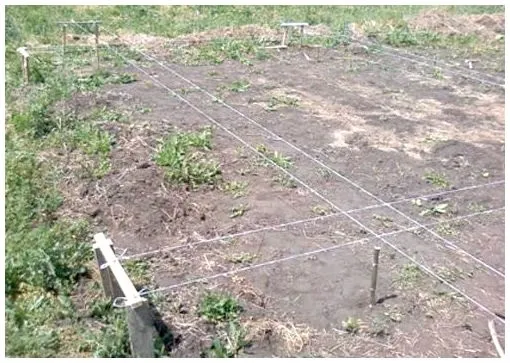

- Выносятся оси строящегося здания с точными размерами между углами и диагоналями фундамента. На расстоянии 1.5 — 2 метра от осей забиваются колышки, соответствующие ширине ленты, натягивается шпагат.
- На площади между колышками снимается слой дёрна, убираются мешающие предметы. На чистый грунт, по шнуру, нанесите разметку ленты порошком мела или извести, снимите временно обноску.
- Определитесь с шириной траншеи в зависимости от конструкции опалубки, глубины заложения, утепления, способа изоляции.

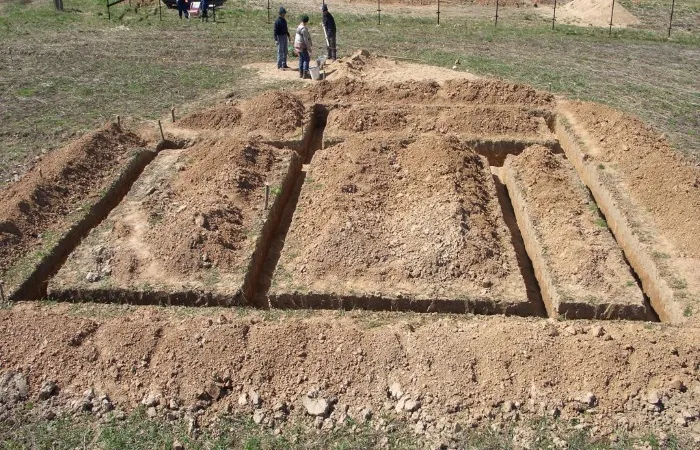

- Решите вопрос о способе формирования траншеи — копание вручную или экскаватором. При мелко заглубленном фундаменте объёмы земляных работ позволяют выкопать траншею вручную. Для фундамента глубокого заложения стоит подумать про экскаватор.
- При копании траншеи, выбранный грунт выбрасывайте на поверхность дальше на 1.5—2 метра с учётом угла естественного сцепления грунта. При глубине траншеи >1.5 метра на поверхности должен находится человек, страхующий копающего на случай обрушения боковых стен. Если объект располагается на склоне, начинайте делать траншею с самой нижней точки.
- Копается траншея на глубину заложения фундамента + 20 сантиметров под подушку. Проверяйте отметки по уровню или нивелиру.
- Сделайте по дну траншеи подушку из песка и щебня. Сначала положите 2 слоя геотекстиля (например, дорнита), затем послойно песок, щебень с уплотнением трамбовкой. Подушка нужна для окончательного выравнивания основания, уменьшения капиллярного поступления воды под подошву фундамента. Проверьте отметки основания.

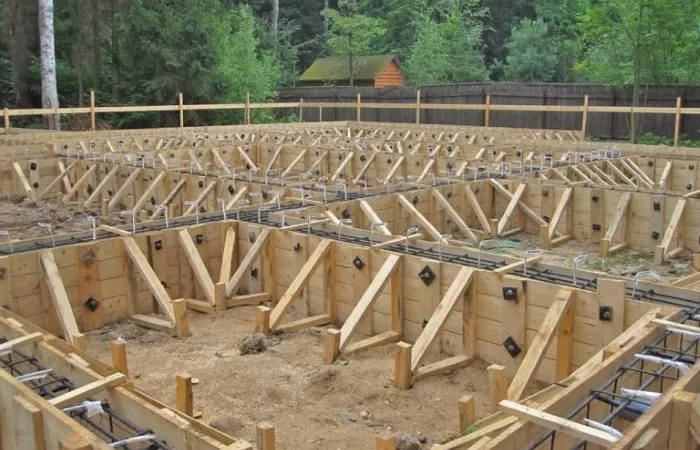

Опалубка

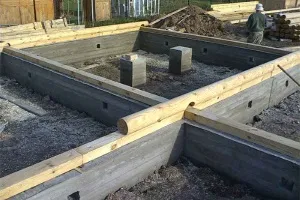

Для заглублённых фундаментов опалубка бывает съёмная из деревянных щитов или несъёмная из досок, пенополистирола. В последних случаях опалубка остаётся после формирования ленты, служит изоляцией и утеплителем.
Щиты для опалубки рекомендуется делать из обрезных досок 40*150 мм. Сшиваются доски брусками 50*50 через 1 метр, крепятся гвоздями или саморезами. Между досками не должно быть щелей. Изготовить достаточное количество щитов необходимо до устройства траншей.
Крепится опалубка с помощью нижних и наклонных раскосов по периметру ленты к брускам. Сверху раскосов обязательно прибиваются бобышки, в качестве кольев рекомендуется использовать крепко забитые в землю бруски. Крепление по верху производится после монтажа арматурного каркаса.
Рекомендуется внутри опалубку обшить плёнкой, закрепить степлером. При этом не будет выходить цементное молоко через возможные щели, легче снимутся щиты.
Качественно смонтированная опалубка не подведёт во время заливки смеси при формировании ленты. При монтаже проверяйте соответствие геометрическим размерам по осям, диагоналям. Вынесите отметки верха фундамента на опалубку, пробейте в этих местах доски гвоздями насквозь. Это позволит легко ориентироваться по отметкам во время заливки смеси.

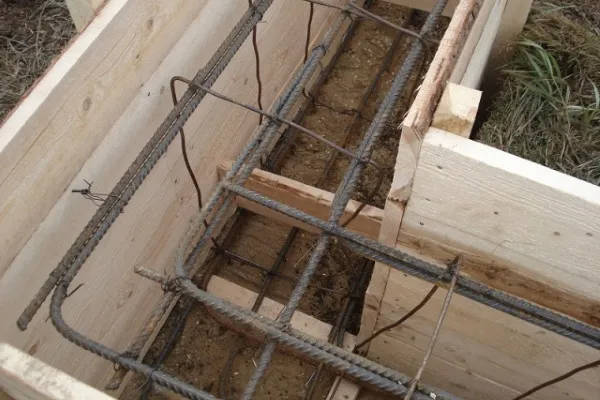

Формирование и монтаж арматурного каркаса
Расчёт несущей арматуры для фундаментов зданий индивидуального жилищного строительства не требуется и принимается конструктивно на основании положений СП 52-101-2003. Суммарное сечение стержней несущей арматуры назначается равным 0.002% от площади сечения ленты.
При расчёте, ширина, высота ленты берутся в миллиметрах. Например, при ширине 380 мм, высоте 1500 мм, площадь сечения ленты составит 570 000 мм2, суммарное сечение несущей арматуры — 1140 мм2. По таблице из ГОСТ 5781-82 подбирается арматура для верхнего, нижнего пояса. В нашем случае — 2 стержня арматуры А-400 диаметром 14 мм для верхнего пояса, 3 стержня арматуры А-400 диаметром 18 мм у нижнего пояса.
Конструктивные требования для каркаса регламентируются СНиП 52-101-2003, пункт 8:
- Габариты арматурного каркаса принимаются по сечению ленты с учётом формирования защитного слоя >30 мм при заливке.
- Расстояние между стержнями несущей арматуры верхнего пояса >300 мм, нижнего >250 мм. При этом учитывайте, что это расстояние должно быть > диаметра булавы глубинного вибратора для уплотнения бетона.
- Вертикальная конструкционная арматура рекомендуется класса А-250 диаметром 10 мм, расстояние ячейки сетки 300—400 мм.
- Крепление рабочей арматуры, хомутов, стыков рекомендуется мягкой обожжённой проволокой диаметром 6 мм.
- Нахлёстка стыков несущей арматуры при прямой анкеровке >250 мм.
- При монтаже каркаса в опалубке применяйте специальные подставки, обеспечивающие формирование защитного слоя >30 мм.
- После монтажа каркаса установите гильзы под коммуникации, закрепите верх опалубки.

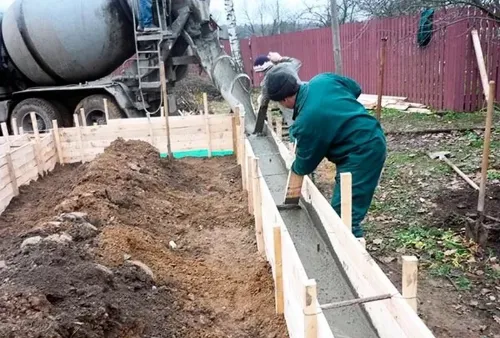

Заливка фундамента
Заливка — непрерывный технологический процесс формирования из смеси монолитного железобетонного основания под строящееся здание. Проблема в том, что для непрерывного процесса необходимо получить единовременно полный объём смеси. Особенно это касается фундаментов глубокого заложения и сплошных плит.
Подготовить такой объём на стандартной 130 литровой бетономешалке практически невозможно. За один замес получается 60—70 литров смеси. Для приготовления только 1 куба смеси потребуется сделать 16—17 замесов. Единственным приемлемым вариантом является заказ полного объёма смеси на бетонном заводе с доставкой на объект миксером.
Перед распределением заказа определитесь по следующим вопросам:
- Обследуйте состояние подъездных путей. Миксер с раствором весит >30 тонн.
- Определитесь с количеством точек установки миксера, возможностью подъезда к ним. Длина стандартного поворотного жёлоба на миксере 3 метра. При необходимости, сделайте дополнительный переносной жёлоб. Заливка смеси с одной точки, растягивание по длине ленты запрещается и невозможна при наличии арматурного каркаса.
- Убедитесь в полной готовности объекта для приёма раствора, исправностью инструмента, оборудования, полного состава бригады рабочих на момент завоза.
- Определитесь с бетонным заводом где собираетесь делать заказ. Расстояние до него — смесь рекомендуется уложить не позднее 2 часов с момента затворения.
- Делайте заявку объёма на 10% превышающего расчётный.
Во время заливки смеси в опалубку с миксера соблюдайте следующие правила:
- Нельзя допускать падение раствора в опалубку с высоты >2 метров. Это приводит к расслоению смеси, образованию пустот, динамические нагрузки не выдерживают крепления опалубки, каркаса.
- Заполняйте опалубку при средней скорости подачи раствора миксером.
- Заливку делайте послойно.
- Обязательно применение глубинного вибратора с булавой, по диаметру свободно проходящей между стержнями арматурного каркаса. Не держите долго булаву в одном месте, это приводит к расслоению смеси, дополнительным нагрузкам на опалубку. Старайтесь меньше касаться булавой каркаса. Вибрирование уплотняет бетон, выгоняет воздух из образовавшихся пор.
- Если опалубка начинает не выдерживать давление раствора, немедленно остановите подачу миксером, примите меры по дополнительному креплению.
- При выходе на проектную отметку после заливки выравнивайте поверхность мастерком по гвоздикам, забитым ранее при выносе уровня нивелиром. Расхождение уровней крайних точек одной оси допускается не более 2 сантиметров.

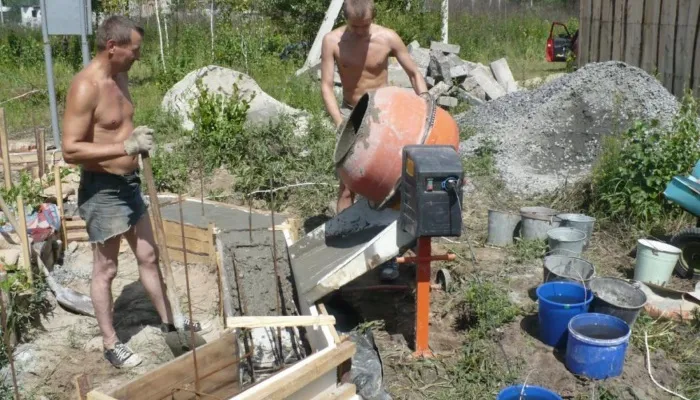

Приготовление раствора вручную
Заливку ленты объёмом до 2 кубов допускается делать с помощью бетономешалки. При этом для приготовления смеси определённой марки необходимо пользоваться таблицей пропорционального состава компонентов рекомендованными СП 26633-2012.
Соотношение в таблице приведено в весовых и объёмных единицах. Выбирайте любое, но при загрузке бетономешалки соблюдайте пропорции. Первой заливается вода, потом щебень, цемент, песок. При такой последовательности щебень отмывается водой.
При рекомендуемых соотношениях получается жёсткая смесь. Воду добавлять запрещается — после высыхания бетона вода испаряется, образуется большое количество пор, теряет необходимая прочность. Для получения пластичной, удобоукладываемой смеси добавляйте пластификатор из расчёта 1% от веса цемента.
Своими силами возможно приготовление смеси для оснований сооружений 4 категории надёжности, долговечности: гаражи, бани, пристройки. Здесь допускается заливка в несколько этапов. При этом на стыке бетон зачищается от цементного молочка перед следующей заливкой.
Уход за бетоном, снятие опалубки
Бетон приобретает 90% проектной прочности через 28 дней при температуре воздуха >20 градусов. При этом он требует ухода на первых этапах твердения, что важно для исключения образования усадочных трещин. Укрывайте поверхность, поливайте при высокой температуре.
Снимать опалубку рекомендуется не ранее 7 дней после заливки. После демонтажа опалубки необходимо провести гидроизоляцию, засыпку пазухов траншеи грунтом по проекту.
Видео: Подробный монтаж мелкозаглубленного ленточного фундамента
Как правильно сделать отмостку из бетона?
Для создания бетонной отмостки вокруг дома, необходимо следующее:
- Подготовить фундамент: выровнять и залить бетонным раствором.
- Установить формы: высечь формы для будущей отмостки и зафиксировать их.
- Подготовить смесь: приготовить бетонную смесь в соответствии с техническими указаниями.
- Залить бетон: залить формы бетонным раствором и уплотнить его.
- Обработать поверхность: устранить неровности и заделать поверхность для дальнейшей отделки.
- Установить декоративную плитку или другой материал по желанию.
Стоимость создания отмостки из бетона зависит от многих факторов, таких как размер и форма отмостки, тип и качество материалов, используемых для заливки и отделки, а также от места расположения и
Для создания качественной отмостки из бетона необходимо следующее:
-
Подготовительный этап: Очистите землю от растительности и других препятствий, определите ширину и глубину отмостки.
-
Установка форм: Установите каркас из деревянных брусов или металлических профилей для формирования границ отмостки.
-
Устройство основания: Залейте основание из гравия и песка, затем установите арматуру и уровень.
-
Наливание бетонной смеси: Смешайте бетонную смесь и залейте ее в формы, затем выровняйте и уплотните.
-
Обработка поверхности: Когда бетонная смесь застыла, удалите формы и обработайте поверхность шлифовальным инструментом.
-
Завершающие работы: Оставьте отмостку на несколько дней для полной сушк
Имейте в виду, что стоимость установки отмостки из бетона зависит от следующих факторов: размер площади, материалы, которые будут использованы, цена труда рабочих и т.д. Чтобы узнать точную цену, вы можете получить консультацию у профессиональных поставщиков услуг.
