Траншея под фундамент — как правильно провести выкопку для дома
Когда на разработку котлована требуется проект
Одна из составляющих проекта, которая определяет выполнение земельных работ на объекте, получила название «ПРК» или «проект разработки котлована». Этот тип проекта разрабатывается, когда необходимо провести глубокие земельные работы на глубине более 2 метров (например, при строительстве дома с подвалом), а также тогда, когда для обеспечения безопасности работ требуется укрепление стенок или осуществление глубокого водопонижения.
ПРК (или ППР котлована) включает в себя чертежи в плане и разрезе, технологические и другие схемы, в которых содержится информация, вплоть до мест расстановки землеройной техники и самосвалов.
Если котлован разрабатывают рядом с существующим сооружением, либо его глубина превышает уровень заложения последнего, в проекте определяют меры против осадки грунта и деформации конструкций.
Это может быть возведение шпунтовых стен, усиление грунтов цементацией либо силикатизацией, устройство нового, более глубокого фундамента под старым.
Защита фундаментов существующих зданий
Как форма стенок котлована зависит от его глубины
Свойства грунтов и наличие в них подземных вод определяют структуру котлована, который может иметь вертикальные стенки или пологие.
Вертикальные без креплений можно делать в плотных сухих грунтах, и только, когда котлован не остаётся открытым на продолжительное время.
Стенки котлована ступенчатой формы
Если есть вертикальные откосы (если рядом нет сооружений), глубина не может превышать:
- в твёрдых глинах и суглинках – 3м;
- в полутвёрдых глинах и суглинках – 2м;
- в тугопластичных глинах – 1,5 м;
- в текучих глинах и твёрдых супесях – 1,25 м;
- в песчаных, гравийных и лёссовых грунтах – 1,0 м.
Когда надо рыть на большую глубину, в котловане предусматривают пологие (иногда ступенчатые) стенки, либо выбирают один из вариантов крепления стенок.
Отвесные стенки котлована с анкерным креплением

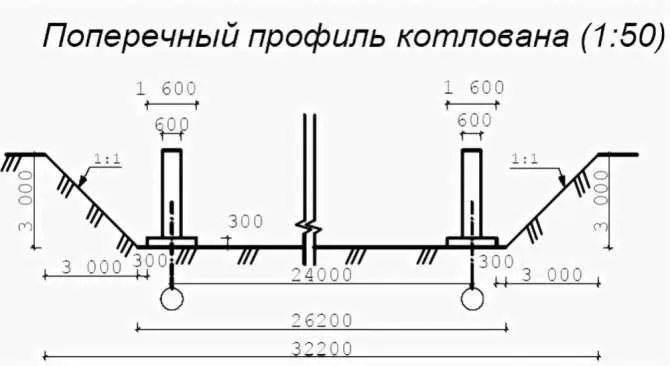

Когда глубина более 5 метров, крутизна откосов принимается по таблице в СНиП и зависит от типа грунта. Этот параметр – отношение глубины к проекции откоса на горизонталь (на схеме снизу).
Чертеж: крутизна откоса котлована 1:1
Определение размеров котлована
Глубина котлована – важный параметр, который определяется сложением толщин фундамента и подстилающих слоёв. Это: песчано-щебневые подушки, бетонные подготовки и пластовый дренаж.
Разницы нет, под ленточный фундамент роют котлован или под монолитную плиту. Она тоже может значительно заглубляться, когда в здании предусмотрен цокольный этаж или подвал.
Глубина – сумма всех слоёв, начиная от уровня земли
Основные параметры при расчете размеров котлована
Размеры дна в плане назначают при проектировании, учитывая параметры фундамента и способ возведения, необходимое пространство для опалубки, удобство бетонирования или монтажа сборных элементов.
Часто размеры котлована по дну и поверху различаются незначительно, потому что пологие стенки увеличивают объём земляных работ. На практике чаще делают вертикальные откосы, не смотря на необходимость укрепления.
Копка котлована под плитный фундамент
Плитный фундамент – мелкозаглубленный. Яма для его устройства выкапывается неглубокая. Размеры – немного больше габарита фундамента по проекту. 150-200 мм со всех сторон будет достаточно для установки опалубки и выполнения гидроизоляции.
Перед копкой котлована под фундамент снимают верхний слой почвы толщиной 300 мм. Затем выполняется разметка. Выемку грунта начинают из центра, двигаясь к краям. Грунт выбирают послойно, «ступеньками» по 400-500-600 мм (при работе экскаватором). При работе вручную ступеньки можно делать меньшей высоты. Глубину котлована определяют по проекту.
Сколько стоит работа?
Стоимость работ вручную по копке траншеи будет выше, чем при механизированном труде. Например, средняя цена за 1 куб вырытого грунта составит от 1000 до 2000 рублей при ручном труде. Если рытье будет происходить с помощью бульдозера – цена снижается в несколько раз. Ориентировочная стоимость копки бульдозером – от 300 до 400 рублей за 1 куб.
Стоимость монтажа канализационной системы зависит от диаметра трубопровода, а также способа устройства канализации. Например, использование труб из высокопрочного чугуна диаметром 200 мм обойдется в 32000 рублей за погонный метр с учетом материалов. При этом работа с трубами из железобетона обойдется на 20% дешевле.
Как правильно вырыть котлован под фундамент?
Фундамент является той базой, на которой держится все здание. Именно поэтому необходимо крайне серьезно отнестись к его устройству. Нужно получить консультации у профессионалов, произвести большое количество расчетов, все проверить и проанализировать
Часто в целях экономии средств люди осуществляют рытьё котлована своими силами, однако в таких случаях важно понимать, что и как следует делать
Рытьё – это то, чем завершается устройство котлована. А вот свое начало данный процесс берет с расчетов, которые переходят в подготовительный этап. Он включает в себя поиск спецтранспорта, закупку необходимого инструмента, спецодежды и оборудования, подбор бригады рабочих (при необходимости)
На каждом этапе необходимо уделять большое внимание качеству выполняемых работ, так как от этого зависит надежность и безопасность строения
Проведение работы
Как и любой строительный процесс, создание траншеи под ленточный фундамент должно выполняться с определенным чередованием процессов.
Перед тем как копать, нужно знать сколько копать и где именно копать. В противном случае можно стать автором сооружения с непонятными архитектурными формами.
Возьмите 2 колышка, положите их параллельно друг к другу на некотором расстоянии и соедините вверху с помощью доски. Должно получиться П-образное приспособление (пример на изображении выше). Сделайте таких несколько штук и вбейте по углам. Они и станут основой разметки. После этого стоит натянуть нитки между ними.
Проводя разметку, нужно постоянно проверять ее правильность, а в конце лучше еще раз убедиться, что все размечено верно.

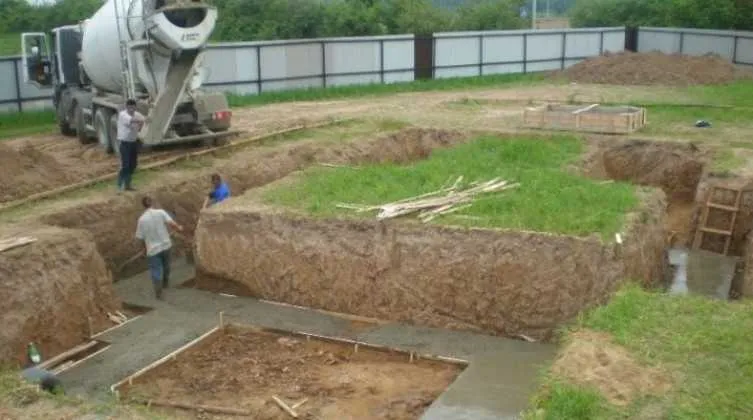

Копаем траншею под дом
На участке проведены разметочные работы, знаем ширину и глубину траншеи: теперь можно приступать к работе.
Особое внимание нужно уделять, если выбрали для строительства участок, рядом с которым расположен дом. Нарушение целостности грунта может повлиять на прочность готового основания и жесткости конструкции
Лучше избежать основательного вмешательства в структуру почвы на площадках, находящихся рядом с жилыми сооружениями. Иначе существует вероятность, что дом разрушится, особенно если рыть траншею параллельно его стенам.
Проводя работу, стоит быть очень сконцентрированным и внимательным. Кажется, что подземная часть сооружения не видна глазу и быть точным необязательно, но она выполняет очень важную функцию. Каждая неточность или недоработка приведет к недостаточным показателям, что снизит прочность основания и дом будет не таким устойчивым.
Траншея под фундамент с неподготовленным дном
Не исключено возникновение проблем с бетонными помехами. Особенно если достраивается сооружение или работа проводится на месте разрушенного
Для упрощения работы используйте отбойный молоток, приняв все меры предосторожности (надеть очки и наушники)
Для перевозки грунта, если отсутствует необходимость его использования, можно применять тачку
При возникновении сложностей с транспортировкой, обратите внимание на колесо. Возможно, что оно не накачено, а это затруднит перевозку
Также упростить работу можно с помощью мостики: тачка не будет застревать в грунт.
Когда работа окончена стоит убедиться, что дно ямы идеально ровное. Для этого используется лазерный уровень. Сначала по углам траншеи ставятся знаки, обозначающие правильную глубину. От знаков расстояние измеряется рулеткой. Если по 4 углам значение равные – работа выполнена правильно и можно начинать следующий этап строительства.
Подготовил Моисеев Виктор Викторович
Самым распространенных видов фундамента является ленточный. Чтобы создать его могут применяться разные материалы (бетон, камень, бетонные блоки). Используют его для строительства дома, гаража, большого сооружения с подвалом и даже бани.
Чтобы фундамент был прочным, прослужил долго, необходимо позаботиться о правильных его размерах. Основная задача при его строительстве отводится глубине траншеи.
Прежде чем приступать к рытью траншеи, следует выполнить ряд подготовительный работ, которые станут основой будущего успеха.
Рытье котлована
При небольших объёмах для сооружения малозаглублённых ленточных и столбчатых фундаментов работы выполняются ручным способом. А разработка для ленточных сборных фундаментов с подвальными помещениями и массивных плитных — экскаваторами с обратной или прямой лопатой, драглайнами и экскаваторами-погрузчиками.
Состав работ:
- Перед тем как вырыть котлован необходимо проверить отсутствие на месте застройки подземных коммуникаций, со схемой их расположения можно ознакомиться в местной администрации. При их наличии необходимо согласовать производство земляных работ в письменном виде (подпись на чертежах или собственноручно выполненных эскизах) с эксплуатирующими организациями.
- Срезка плодородного слоя на всей площади строительства (в среднем это 40-к см). Его складируют в стороне для дальнейшего использования на участке.
- При необходимости выполняется отвод поверхностных вод.
- Разбивка котлована. Выполняется при помощи теодолита или нивелира с поворотным лимбом, позволяющим измерение углов. Для небольших построек можно применить метод “египетского треугольника” с проверкой правильности по совпадению диагоналей (допустимая разница ≤ 1 см). Углы закрепляются деревянными или металлическими колышками с выносками за пределы места производства земляных работ. Для удобства работы техники по колышкам натягивается шнур.
- Копку котлована начинают с низовой стороны слоями около 50-ти см. Разработку выемок с вертикальными стенками без креплений можно выполнять на глубину:
- в прочных глинах и суглинках — ≤ 2-х м;
- в суглинках и глине — ≤ 1,5 м;
- в песчаных и крупнообломочных гравелистых грунтах — ≤ 1 м.
При больших глубинах вертикальные стенки укрепляются деревянными или металлическими щитами с забивкой крепящих стоек на глубину ≥ 1 м и креплением поперечными распорками или разработка выполняется уступами, величина и расположение которых определяется специальным расчётом. Лишний грунт рекомендуется сразу вывозить за пределы стройплощадки. При разработке несвязных и ползучих грунтов работы выполняются с устройством откосов расчётной крутизны, а при больших глубинах устраивается шпунтовое ограждение котлована с обязательным расчётом его конструкции. Может использоваться шпунт корытного типа (ШК-1, ШК-2) или, при наличии тяжёлых условий работ, Ларсен IV и V. Для погружения понадобится специальное копровое оборудование, вибропогружатели или шпунтовыдёргиватели. После завершения возведения фундамента шпунт извлекается, так что эти инвентарные изделия можно арендовать на время.
- Дно котлована должно быть тщательно выравнено с контролем при помощи лазерного нивелира. Поэтому последние 10-ть см разрабатываются только ручным способом. При необходимости откачки воды в углах полости устаивается зумф (небольшие углубления), из которых вода откачивается насосами.
- Обратная засыпка пазух котлована выполняется дренирующими грунтами послойно с уплотнением механическими или электрическими трамбовками. Для не повреждения гидроизоляции фундаментной части, их закрывают листами плоского шифера.
Работы рекомендуется выполнять летом или ранней осенью, когда более мягкая земля легче разрабатывается. После завершения земляных работ надо сразу приступать к устройству фундаментов, технологические перерывы могут привести к грунтовым подвижкам или накапливаю воды в котлованах.
Рытье «окопов» для фундамента!
Каждый понимает, что фундамент в доме является ключевой основой. Именно от него зависит долговечность строения. По этой причине к рытью траншеи для фундамента следует подойти серьезно.
Обратите внимание! В некоторых случаях потребуется помощь инженера, который в точности рассчитает требуемую глубину фундамента.Траншея под фундамент
Один из важных факторов, который влияет на определение глубины траншеи, это вид почвы. В некоторых случаях помимо фундамента, потребуется установить столбы-опоры. Поэтому перед покупкой земельного участка, прежде всего, определите характер почвы и рассчитайте, какие вложения потребуются с вашей стороны. Ведь если большая глубина траншей предполагает сильно заглубленный фундамент, то, соответственно, увеличатся расходы на заливку фундамента.
Непосредственно перед началом копания важно хорошо подготовить строительную площадку. Например, в подготовку включается удаление кустарников, деревьев и их корней
Не следует начинать строительство дома, если на территории растет большое дерево, иначе вам придется очень тщательно устранять его корни, которые глубоко уходят в почву.

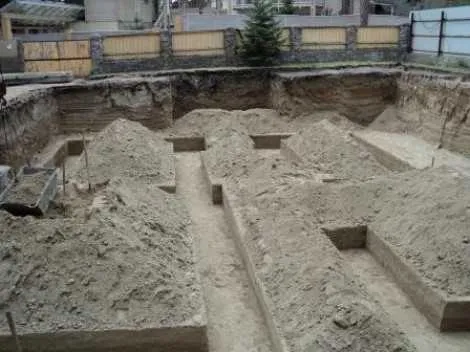

Копаем котлован
Если проект дома подразумевает подвальное помещение, которое будет находиться ниже уровня дневной поверхности участка, то копают полноразмерный котлован. В этом случае, ввиду большого объема земляных работ, редко удается обойтись без специальной техники. Например, экскаватор способен быстро снять верхний слой почвы и планомерно добраться до более плотной породы.
Технику для рытья котлована также подбирают соответствующей требуемому производственному объему. Вряд ли будет оправдан заказ большого гусеничного экскаватора с ковшом более 1,2 куба, если площадь фундамента в плане всего 10*10 м. Справедливо и обратное, ведь минитрактор станет копать широкий и глубокий котлован неоправданно долго.
Закончив выемку основной массы грунта, планируют, подчищают дно под обустройство фундаментной подготовки, выравнивая его по горизонту. Затем грунтовую поверхность тщательно трамбуют. Хорошего уплотнения основы удается достичь за счет использования профессиональных виброплит или вибротрамбовок.
Под тяжелые строения или на мягких грунтах их применение является обязательным. Кроме того, несущую способность грунта увеличивают, вбивая в грунт подсыпки из щебня средних фракций крупности.
Что выгоднее? Копать вручную или с помощью спецтехники?
Большинство людей старшего поколения считают, что гораздо проще осуществлять земляные работы ручным способом при помощи классической лопаты.
Некоторые пытаются выкопать котлованы для подвалов или септиков вручную. Иногда у них это даже получается.
Но сколько времени уходит на ручные работы? Есть ли в этом смысл? Давайте попробуем ответить на эти вопросы, рассмотрев более детально основные виды земляных работ.
Выравнивание и планирование земельных участков
Одним из очень популярных видов земляных работ является выравнивание и планирование земельных участков.
Выравниванием называют создание более ровной плоскости на участке без изменения угла наклона этого участка. Планировка земельного участка – изменение угла наклона участка.
Планировка участка часто связана с доставкой дополнительного грунта в случае его нехватки, либо с его вывозом в случае образования лишнего грунта.
Если рассматривать небольшой дачный участок, который имеет небольшие кочки и ямки, то ручным методом такой участок можно выровнять за одни день. Но если площадь участка превышает 10 соток, то ручная работа при помощи лопаты и тачки может затянуться на очень длительно время. В таком случае быстро и более качественное выравнивание можно осуществить с помощью спецтехники.
Если земельный участок имеет большой уклон и его необходимо уменьшить, то для этого потребуется с одной стороны участка изъять грунт на глубину один метр и переместить его в другую сторону участка. В данном случае, наверное, нет даже смысла сравнивать лопату и тачку с экскаватором погрузчиком и самосвалом. Ручные работы в таких случаях даже не рассматриваются.

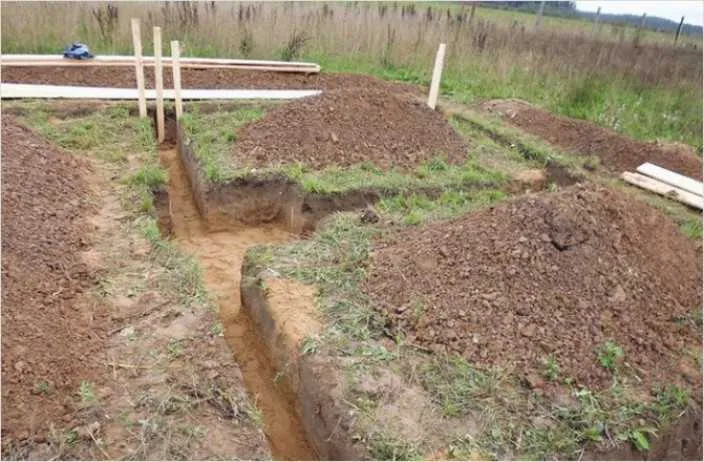

Выкапывание траншей
Еще одним из довольно-таки популярных типов земляных работ является выкапывание траншей. Траншеи копаются для строительства ленточных фундаментов разнообразных строений и заборов.
Кроме этого, в траншеи укладываются водопроводы, газопроводы, электропроводы и водоотводы. Глубина траншеи для фундамента и для коммуникаций должны превышать уровень промерзания грунта.
В большинстве случаев, траншеи копают на глубину около одного метра.
Если копать траншеи ручным способом, то один человек за час сможет выкопать около 2-3 метров траншеи в зависимости от типа грунта.
Всем известно, что бывают очень твердые породы грунтов, в которых человек за одни час не прокопает и метра траншеи.
Если данные работы осуществлять с помощью экскаватора, то спецтехника может копать по 10-20 метров траншеи за один час, в зависимости от своей мощности.
Таким образом, можно сделать вывод, что ручной метод при выкапывании траншей можно применить только в том случае, если длина траншеи составляет несколько метров. Для более длинных траншей использовать ручной труд совсем не выгодно. Для таких случаев лучше всего брать в аренду спецтехнику.
Обратная засыпка
Очень часто после завершения земляных работ по изъятию грунта (выкапывание траншей, разработка котлована) возникает необходимость обратной засыпки грунта. Это, казалось бы, самая легкая работа, которую уж точно будет не сложно осуществить ручным способом. В любом случае, бросать вниз намного легче, чем вверх.
Но насколько рациональным будет использование ручной силы в данных работах? Ведь современный экскаватор погрузчик за один маневр может столкнуть более двух кубических метров земли. Человеку для этого потребуется несколько часов. В данном случае, обойтись ручной работой можно лишь в тех случаях, когда обратной засыпки требует всего 1-2 кубических метра грунта.
В других случаях без современной спецтехники не обойтись.
Подведение итогов
После тщательного анализа всех основных типов земляных работ можно сделать вывод, что ручная работа является настолько малоэффективной, что ее иногда даже нельзя рассматривать. Мы не утверждаем, что всем надо выбросить свои лопаты и для малейшей ямки заказывать экскаватор. Но для проведения полноценных объемных земляных работ просто нельзя обойтись без специальной техники.
Какой экскаватор лучше арендовать для земляных работ?
Все земляные работы можно выполнять при помощи всех типов экскаваторов: обычные экскаваторы, мини экскаваторы, экскаваторы погрузчики, большие сверхмощные экскаваторы на гусеничном ходу. Но каждый экскаватор будет являться наиболее эффективным в конкретном случае.
Схема разметки
Разметка участка под рытье котлована – это обязательный подготовительный этап. При помощи веревки и колышек отмечают линии-границы котлована.
Для верности после нанесения внутренней разметки проверяется длина отмеченных стен и расстояние по диагонали. Все должно соответствовать чертежам проекта. После этого отмеряется расстояние до внешней границы котлована, линию размечают веревкой.
Разметка под перегородки выполняется после проведения работ по рытью траншеи под ограждающие стены. При этом ориентироваться нужно на уже подготовленные траншеи. Этот этап не менее важен, и при его проведении тоже нужно проверять точность углов.
Для разметки фундамента необходимы следующие инструменты:
- веревка (или прочный шнур);
- строительный уровень (лазерный или пузырьковый);
- гвозди прищепки или зажимы для фиксации веревки к кольям;
- деревянные рейки;
- строительный угольник;
- деревянные колышки (или арматурные прутья);
- рулетка с диной лентой.
Как рассчитать размер и объем работ?
Глубина и ширина траншеи указываются в проекте дома, когда строительством занимаются профессионалы. Если он не предусмотрен, анализ проводится самостоятельно.
Учитываются:
- этажность, габариты будущего строения;
- соседствующие строения, глубина проведенных коммуникаций или их отсутствие;
- рельеф местности;
- глубина промерзания грунта;
- строение грунта, его однородность, пучинистость, наличие подземных вод и пр.
Регламентирует монтаж оснований зданий СП 22.13330.

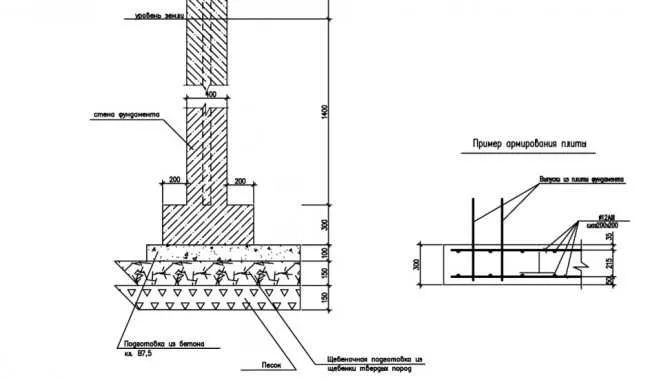

Стандартная глубина закладки заглубленного ленточного фундамента в средней полосе России на 200 мм ниже уровня промерзания грунта. Если предусмотрен подвал, то на 200-300 мм ниже его основания. Для мелкозаглубленного фундамента строения глубина варьируется от 0,75 до 1 метра.
Ширина зависит от:
- параметров подошвы основания и его материала;
- рабочей зоны для установки опалубки и прохода (если требуется).
Объем земляных работ для прокладки траншей:
- Планирование. Анализ необходимости выравнивания площадки под работы.
- Определение формы строения, геометрии будущей траншеи. Рассчитывают параметры в кубических метрах без учета небольших неровностей. Для вычисления используют универсальную формулу. Траншею разбивают на несколько частей и просчитывают по отдельности объем каждой, после суммируется.
Формула: Vт =(В1+В2)/2*L*H, где:
- В1 – ширина верхнего среза;
- В2 – ширина дна;
- L – длина траншеи;
- H – глубина.
Помимо этого, на стоимость влияет:
- применение техники;
- объем ручных работ;
- способ отгрузки;
- сложность грунта.
Разметка фундамента
После выбора места строительства на участке могут потребоваться первичные земельные работы — сглаживание неровностей рельефа, выкорчевывание деревьев и кустарников, удаление крупных камней. С помощью геодезических нивелиров контролируют профиль местности. Затем приступают к разметке фундамента, которая обычно выполняется методом «золотого треугольника».
Представьте геометрическую фигуру в виде прямоугольного треугольника с катетами длиной 3 метра и 4 метра. Воспользовавшись теоремой Пифагора, несложно определить, что длина его гипотенузы составит ровно 5 метров. Это и есть «золотой треугольник», который поможет правильно разметить углы фундамента. Работа проводится в четыре этапа:
Устанавливается первый, «отправной» колышек внешнего периметра.
От отправного колышка по направлению одной из стен отмеряют 4 метра, отмечают ещё одним колышком.
Воспользовавшись простым угольником или «на глазок» отмеряют 3 метра от отправного колышка перпендикулярно четырехметровой отметке, вновь ставят колышек.
Контролируют расстояние межу колышками № 2 и 3 — оно делается ровно 5 метров. Если расстояние отличается от номинального, колья переставляют, постоянно контролируя длины сторон треугольника.
Аналогичным методом размечают все остальные углы внешнего периметра. Когда их места точно определены, угловые колья соединяют нитью или леской. Внутренний периметр размечают с помощью рулетки. Поверить точность разметки можно, сравнив диагонали в прямоугольном фундаменте. Их длины делают равными.
Ленточный фундамент в земле без опалубки: порядок выполнения работ
Прежде чем залить фундамент в землю без опалубки, рекомендуется тщательно исследовать качество грунта. Плодородные пласты земли и пучинистый грунт не пригодны для фундамента в траншее без опалубки. Такой грунт может преподнести неожиданные неприятные сюрпризы после возведения дома. Определить качество почвы достаточно трудно, поэтому такой вид строительства не всегда технически оправдан.
Подготовка траншеи
Подготовка траншеи

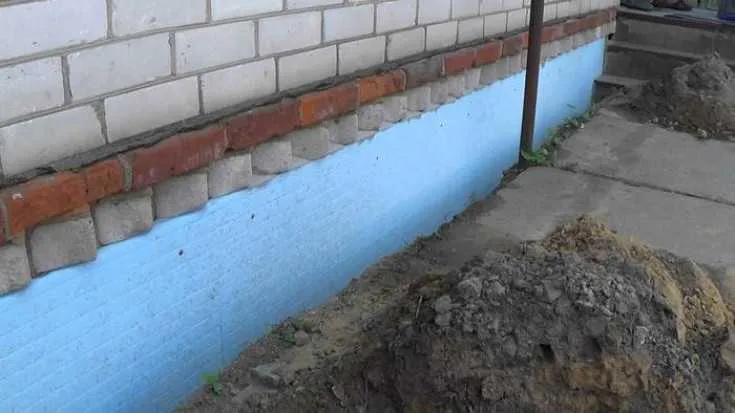

Фундамент без опалубки в земле должен быть шире толщины возводимых стен примерно на 20-30 см. Траншея роется на глубину 80-100 см. На дне ее нужно сформировать амортизационную подушку. Для этого по всей длине вырытой ямы насыпают слой песка толщиной 10-20 см. Поверх песка рекомендуется, но не обязательно, уложить слой мелкого гравия, при этом песчаную подушку можно оставить толщиной 7-10 см. Подушку тщательно утрамбовывают виброплитой либо вручную.

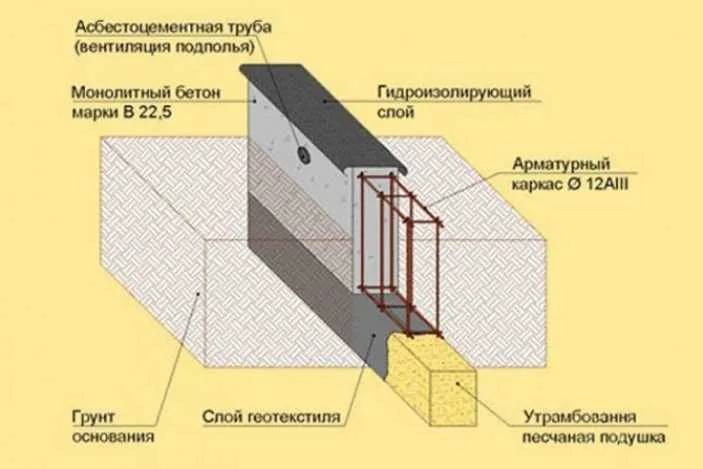

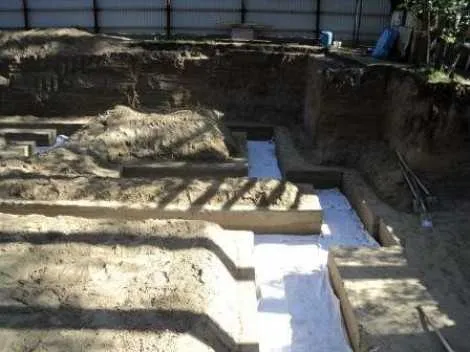

Укладка геотекстильной пленкой
Укладка геотекстиля
Можно ли опалубку заменить геотекстильной пленкой? Такую замену можно сделать, но залитое бетоном основание будет расцениваться, как ленточный фундамент без опалубки. Пленку используют толщиной не меньше 200 мкм. Ее укладывают на стены траншеи, проклеивая стыки с двух сторон строительным скотчем. Пленка служит барьером, не позволяя бетонному молочку испариться до затвердения бетона. Рекомендуется поверх уложить рубероид внахлест.
Что нужно учесть до начала работ
Не стоит начинать работу с примитивным настроем «бери больше – кидай дальше». Чтобы избавить себя от неприятных неожиданностей и проблем в будущем, нужно думать не о том, как быстро выкопать траншею под водопровод вручную, а о том, как сделать это качественно и аккуратно.
Для этого нужно определиться с параметрами «окопа», выяснить, не пересекается ли его маршрут с линиями других коммуникаций, решить, куда складировать вынутый грунт, разметить наиболее удобный и короткий путь от источника к дому и т.д.
Каким делать сечение траншеи

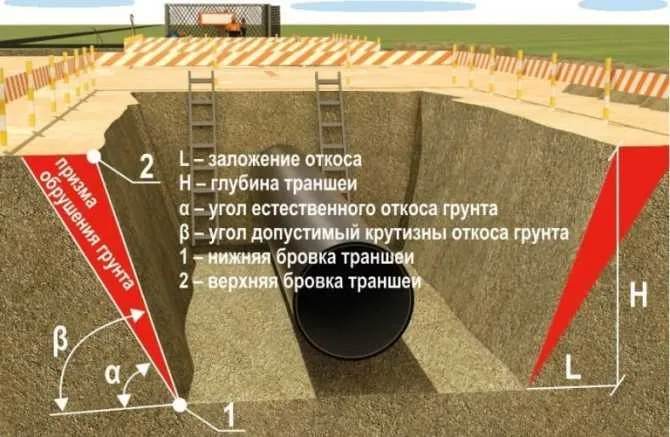

Вопрос выбора формы траншеи далеко не праздный. Он зависит от её глубины, типа грунта, уровня грунтовых вод.

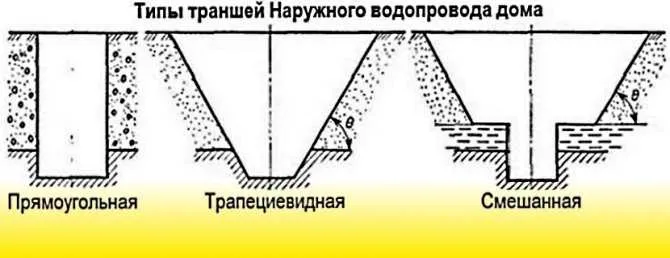

Типы водопроводных траншей Источник ibb.co
Прямоугольная.
Такую конфигурацию выбирают при плотном несыпучем грунте, небольшой ширине траншеи и глубине не более 1,5 метров.
Трапециевидная.
Форма для глубоких выемок более 1,5 метров или больше высоты копателя по плечи. Предотвращает обвал и осыпание рыхлых грунтов в канаву.
Оптимальная форма для прокладки траншей на участках с высокими грунтовыми водами. До уровня их залегания грунт вынимается с образованием пологих внутренних стенок канавы, затем до нужной глубины выкапывается узкий прямоугольный шурф, который засыпается дренажной смесью из щебня или гравия.
Какой должна быть ширина и глубина
Строительными нормами и правилами строго регламентируется только ширина шурфов глубиной свыше 3 метров. Для прокладки домашнего водопровода она редко превышает указанное значение, поэтому решая, как быстро выкопать траншею, ширину выбирают произвольно, ориентируясь только на удобство работы и последующего монтажа труб.

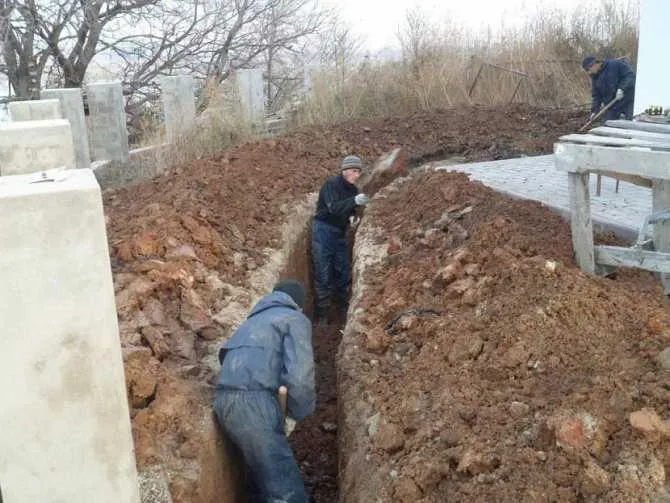

Ручная копка траншеи Источник ivbb.ru
Как правило, для прямоугольных выемок она не превышает 50 см, а нередко вообще равняется ширине совковой лопаты. Трапециевидные канавы в верхней части имеют ширину 70-80 см.
Иначе обстоит дело с глубиной – её нельзя выбирать произвольно, так как копать траншею для не утеплённых труб нужно до уровня промерзания грунта плюс ещё 30-50 см. Иначе зимой вода в них замёрзнет, что приведёт не только к прекращению её подачи в дом, но и к необходимости замены разгерметизированной трассы. Это означает повторное проведение всех работ, так как место прорыва замороженной трубы без раскопок определить невозможно.
Глубина промерзания почвы зависит от климатических условий в регионе и варьируется от 30 до 300 см. Какова она в вашей местности, можно узнать в архитектурном управлении, коммунальных службах или местных строительных организациях. Либо воспользоваться таблицей средних значений по регионам.

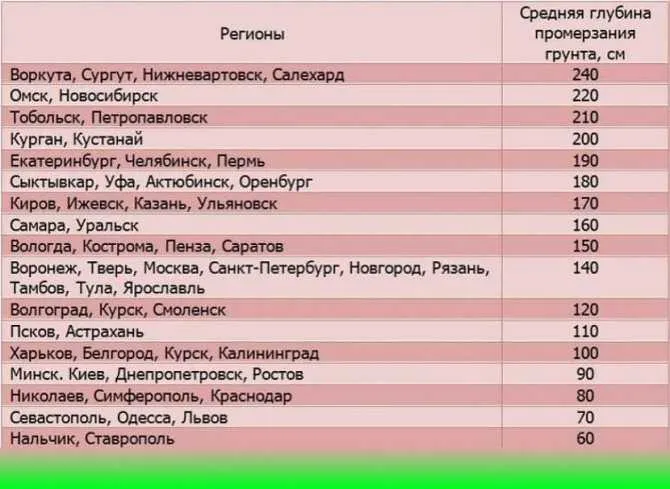

Таблица средних глубин промерзания грунта по городам СНГ Источник izchegopostroit.ru
Найденную величину принимают за исходную и делают поправку в ту или иную сторону в зависимости от типа почвы.
- Песчаная и глинистая почва промерзает не так глубоко, поэтому прежде чем копать траншею под водопровод, расчётную глубину можно уменьшить на 30-40 см.
- Пылеватый и каменистый грунт промерзает на большую глубину, значит, уровень заложения трубы нужно опускать на такое же расстояние от средней отметки.
Если водопровод прокладывается от централизованного напорного источника, глубина канавы на всем протяжении может быть одинаковой. Если же источником служит автономный колодец или скважина с насосом, трассу прокладывают с небольшим уклоном в его сторону, чтобы в случае аварии вода не оставалась в трубах, а стекала обратно самотёком.

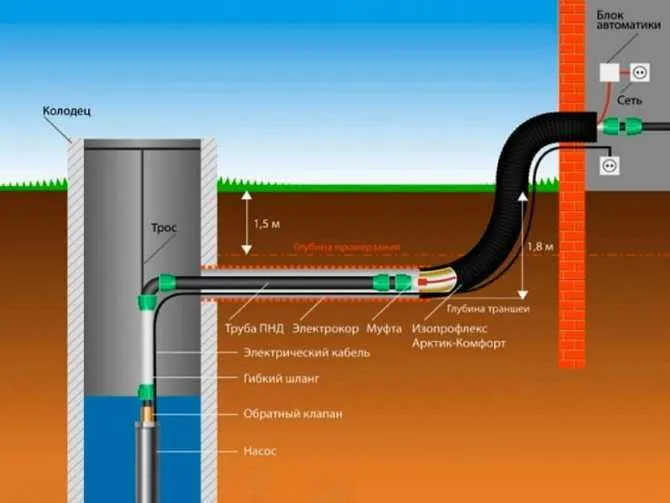

Схема прокладки водопровода с греющим кабелем от колодца Источник aquacop.ru
Траншея под водопровод
При организации системы водоподведения на частной территории возможно 2 варианта:
- Врезка новой трубы в существующую магистраль.
- Устройство водопровода при подведении к скважине.
В первом случае придется оформлять официальные документы, заказывать проект и запрашивать разрешение администрации на врезку. Во втором – достаточно пробурить скважину и подвести к ней водопровод. Это дешевле, быстрее (особенно если скважина или колодец уже имеются) и надежнее. Тут необходимы правильная прокладка и, как следствие, рытье траншеи.
При земляных работах рекомендуется предварительно изучить расположение имеющихся на участке коммуникаций – трубопроводов водоотведения, силовых кабелей, сетей теплоснабжения или газопровода. В зависимости от вида инженерных сетей, согласно СНиП, потребуется соблюсти расстояния от расположения водопровода в траншее до существующих сетей.
Форма траншеи может быть:
Прямоугольная траншея.
- трапециевидной;
- прямоугольной;
- смешанной.
Трапециевидная траншея считается самой удобной, поскольку ее стенки не требуют укрепления, однако может занимать гораздо большую территорию на участке, чем прямоугольная. В отличие от прямоугольной, смешанная форма траншеи требует большего объема работ при выемке почвы и используется в местах повышенного залегания грунтовых вод.
Для каких типов фундаментов подойдет рытье траншеи?
Траншеи необходимы для установки ленточного фундамента. Остальные конструкции монтируются другими способами. Лента используется чаще других для частных домов, гаражей, небольших строений на территории садовых участков. При выполнении потребуется значительный расход материалов, но результат будет надежным и устойчивым.
Подходит для домов из:
- кирпича,
- блоков,
- керамзитобетона,
- шлакобетона.
Выдерживает тяжесть, независимо от количества этажей и объема строительства.
Внешне он представляет собой единую армированную конструкцию, напоминает ленту, залитую бетоном. Выполняется по контуру здания, проходит под несущими стенами. Допускается создание цоколей и подземных гаражей. Для этого его углубляют с учетом высоты дополнительных помещений. Свойства от этого не меняются. Типы:
- Монолитный. Под него необходима траншея по всему периметру строения, с учетом перегородок. Строительная смесь заливается на месте в процессе работ.
- Сборный. Готовые заводские блоки устанавливают в траншеи, после соединяют и укрепляют бетоном. Для зданий с цоколем и подземными помещениями не подходит, высок риск протечки по швам.
Как правильно выкопать траншею под фундамент?
Выкопка траншеи под фундамент — это важный этап при строительстве здания, и правильное выполнение этого этапа может существенно влиять на качество и долговечность всей конструкции. Вот некоторые основные шаги по правильной выкопке траншеи под фундамент:
-
Подготовка к маркировке. Определите границы фундамента на местности, с помощью маркировки, которую лучше провести с помощью метров, уровня или лазерного уровня.
-
Подготовка оборудования и инструментов. На данном этапе необходимо подготовить все необходимые инструменты, такие как кирки, лопаты, тачки, буры, гидравлический экскаватор и т.д.
-
Выкопка траншеи. Начните выкапывать траншею в соответствии с маркировкой, начиная от одного из углов и продвигаясь по контуру фундамента. Глубина и ширина траншеи зависят от размеров фундамента, типа грунта и условий местности. Рекомендуется учитывать толщину бетонной подушки под фундаментом, что поможет увеличить устойчивость всей конструкции.
-
Устранение неровностей и создание песчаной подушки. После того, как траншея будет выкопана, следует устранить все неровности и создать песчаную подушку на дне траншеи. Это необходимо для того, чтобы обеспечить равномерную нагрузку на фундамент и предотвратить деформацию конструкции в будущем.
-
Оформление краев траншеи. После того, как траншея будет выкопана, следует оформить ее края. Рекомендуется обработать края траншеи геотекстилем, чтобы уменьшить риск размывания грунта под действием воды.
-
Устройство опалубки и заливка бетоном. После того, как траншея будет готова, следует установить опалубку и заливать бетон, в соответствии с требованиями проекта и строительных норм.
При выполнении работ по выкопке траншеи под фундамент, следует придерживаться всех соответствующих строительных норм, проектных решений и требований техники безопасности. Если у в
…сети есть подземные коммуникации, следует учитывать их расположение и взаимодействие с фундаментом.
В целом, выкопка траншеи под фундамент — это ответственный этап строительства, и его качество может существенно влиять на долговечность всей конструкции. Чтобы правильно выкопать траншею, рекомендуется обратиться к специалистам или следовать проекту и рекомендациям строительных норм.
